01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

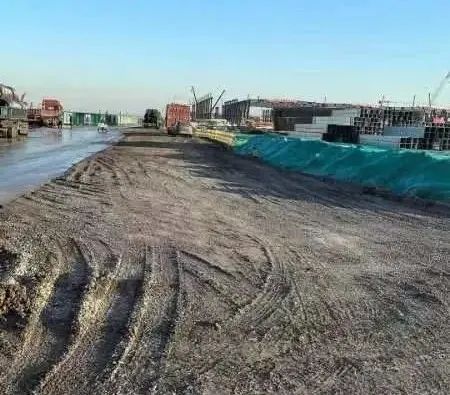

11月7日,潇河发展公司工程部相关人员前往晶科项目现场办公,对项目临时道路碎石回填、材料归整、绿网苫盖、车辆清理、条幅展板安装等情况进行检查督导。
供水工程
综改水务公司工程技术部组织监理单位对原水管线全线进行施工质量安全大检查。
02 中来项目
项目一期销项整改基本完成,正在进行PCW水箱加固堵漏,水资源处理中心水池池壁保温工作;消防检测单位已进场,准备开始消防检测工作;准备资料开展竣工验收等工作。
项目二期2#生产车间计划于11月8日具备首片投产的条件,各系统正在加班加点调试;新能源科技馆进行钢结构主体安装工程,室外道路。绿化工程逐步完善收尾。
2#生产车间工艺设备到场情况:设备总台数453台,到场308台,安装定位完成257台。
03 小牛线西延(人民路—滨河东路)
电力管沟项目

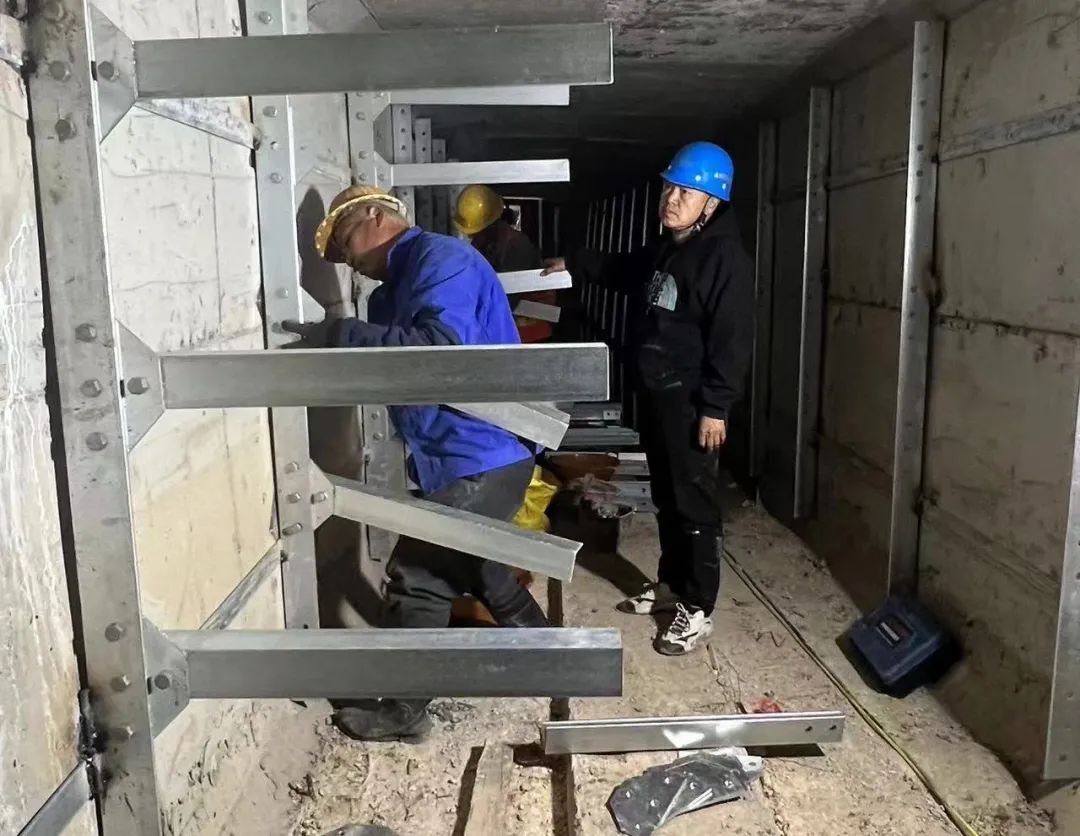

隧道内安装工程招标公告已发,11月21日开标。

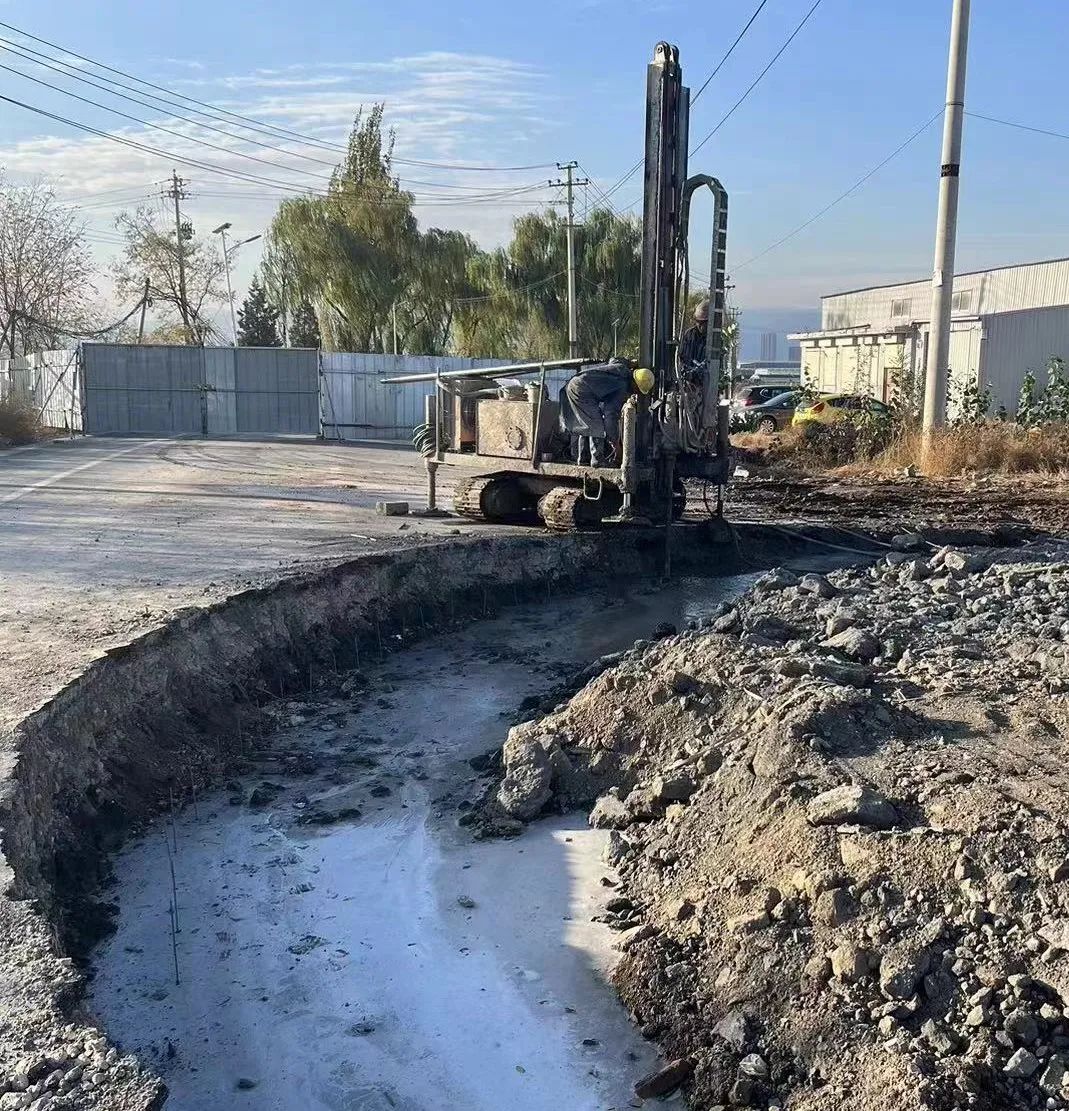

太榆退水渠处沉井西侧已完成桩基57根(共114根),东侧沉井开始打桩。
下穿太中银铁路段施工单位已进场测量放线,预计2024年1月15日完成施工。11月9日下午3点在太原铁路局召开施工图审查会。
隧道改排管共38处,目前开挖26处,管道安装完成24处,包封23处。支架共计约12000套,完成1300套立柱焊接,角钢支架开始安装。
