汾飞集团重点项目进展 - 12.15
发稿时间: 2023-12-15 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

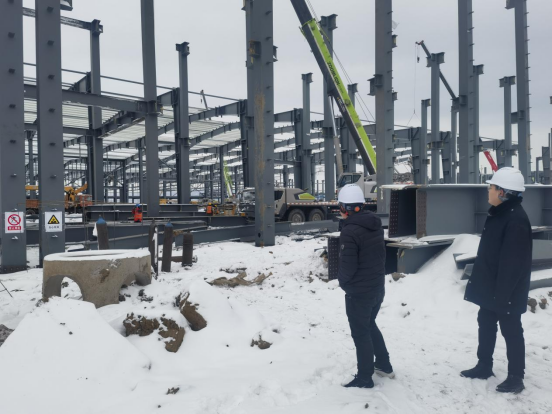

        12月15日下午,汾飞潇河公司会同晋云筑公司在晶科项目现场召开工程例会,会议对近期项目施工进度及安全生产情况进行了总结分析。会议强调,施工单位要按照时间节点确保项目如期投产,同时保障工程质量和安全生产工作,严格落实冬期施工规范要求。监理单位要做好项目质量把关,确保各项施工保质保量,稳步推进。

供水工程

        综改水务公司组织净水厂生产区、厂前区、各设备标段参建单位召开工程推进会,会议要求各施工单位科学安排施工计划,做好交叉施工协调工作,统筹推进项目建设。同时要扎实做好冬季安全环保保障,加强生产现场安全管理,持续开展安全教育培训,确保冬季生产安全平稳。


02 中来项目

        项目一期规划验收资料已准备齐全,正在开展规划验收的取证工作。消防目前正在验收整改,同步准备五方主体验收工作。

        项目二期2#生产车间二次配正常施工中,重点推进电气、废气二次配工作。

        新增2#动力站屋面平台安装。

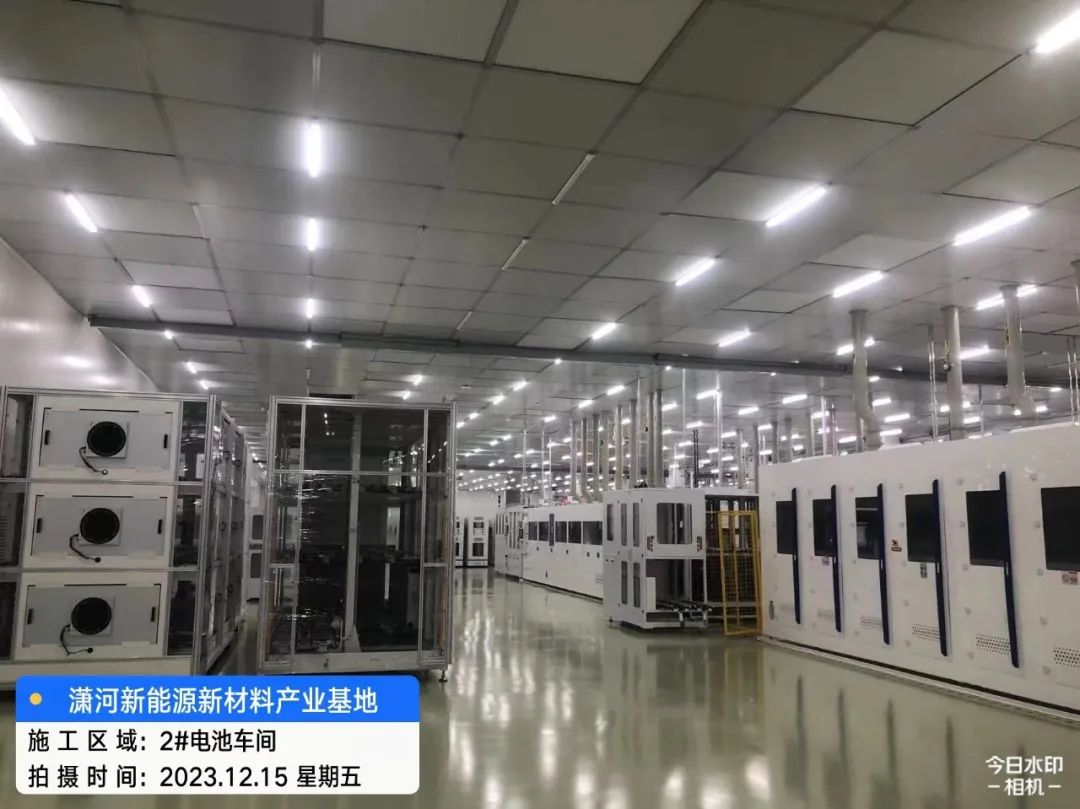

        2#生产车间工艺设备总台数445台,到场442台,安装定位完成432台,主设备已全部进场,剩余辅助设备将于12月份全部进场。


03 小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程:桥架安装完成3520米,穿线管完成6470米,防爆灯安装400个,照明电源线完成700米。

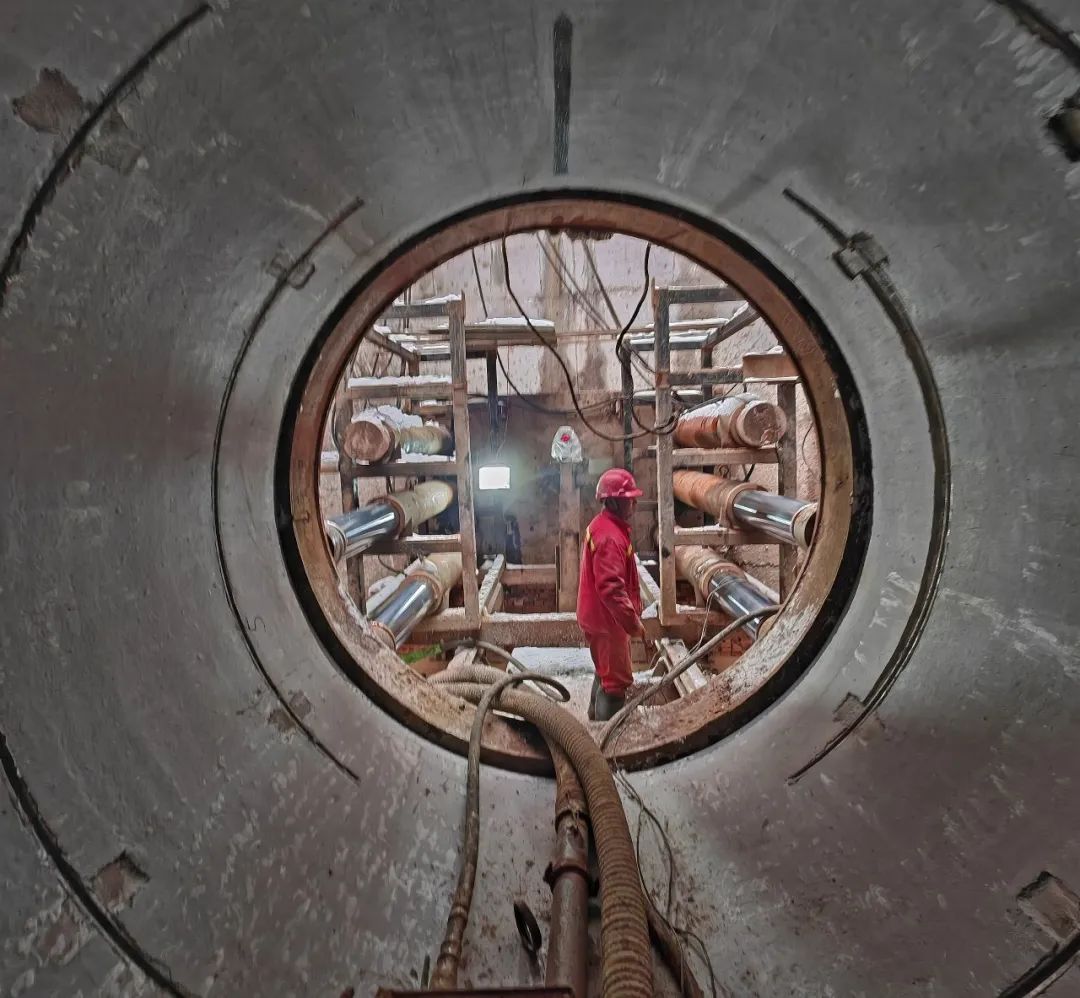

        太榆退水渠处顶管完成40米。

        下穿太中银铁路段东西侧沉井打桩完成。

        隧道改排管共38处,已全部完成。支架共计约12000套,完成11500套立柱焊接,角钢支架、奥氏体不锈钢支架开始安装。


04 安全生产工作

        12月15日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组29人,排查晶科项目动力站、唐槐园四期、数码港、净水厂等11个项目,发现一般隐患6项,未发现重大隐患。
