汾飞集团重点项目进展 - 6.14
发稿时间: 2023-06-14 来源:山西综改 【字号:

晶科项目

变电站

        与省电力公司对接沟通电能质量评估报告委托相关事宜;对接经研院,明确接入方案编制进度,对接晶科能源公司确定变电站的四至、所需容量、负荷等关键数据。

定制厂房

        对接土地局,沟通晶科项目用地内已供地块收回事宜。一、二期项目总回填土方量约329万立方米,当前147地块回填土方约2.1万立方米,截至目前共回填约17.4万立方米。

水厂

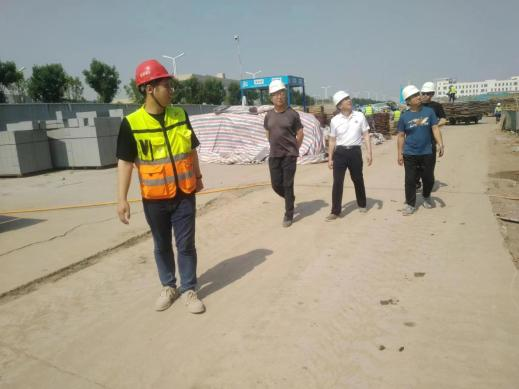

        会同北格镇政府、原水管线施工单位,现场协调解决施工路径中难题。



中来项目

        1、电池车间南区已投产,北区正在进行设备搬入工作。

        2、电池车间主体结构施工已完成,正在进行屋面装修,屋内二次结构施工;新能源科技馆正在进行主体施工,水资源综合利用中心、动力站等配套设施已满足当前产能。
