01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

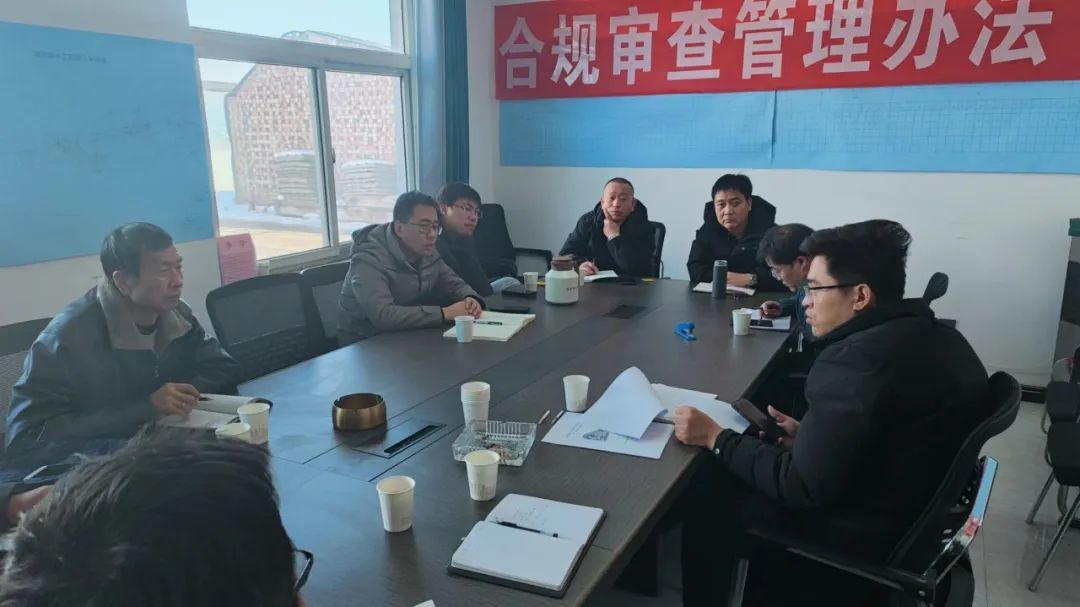

2023年12月22日上午,汾飞潇河公司会同综改燃气公司及晋云筑公司召开晶科项目天然气供应协调会议,会议就项目天然气供应设计方案及进场施工等事项进行探讨,确保项目燃气供应。
供水工程
综改水务公司组织原水工程各参建单位召开项目推进会,要求各参建单位高度重视冬季工程施工安全,重点加强对恶劣天气下防雪、防风、防火安全生产知识教育,做好班前安全提示和交底,规范施工现场操作行为,严格落实冬季施工防寒保暖措施,确保冬季施工质量安全、人员安全,全速推进工程建设进度,按照既定目标如期完成原水管线建设。
02 中来项目
项目一期正在分阶段、分系统、分批次推进验收工作。同时尽快完成消防整改,满足消防验收条件。
项目二期2#生产车间重点推进电气二次配、大宗气体二次配,力争12月底完成建设任务。
新增2#动力站机电安装即将启动,力争与项目二期同期验收。

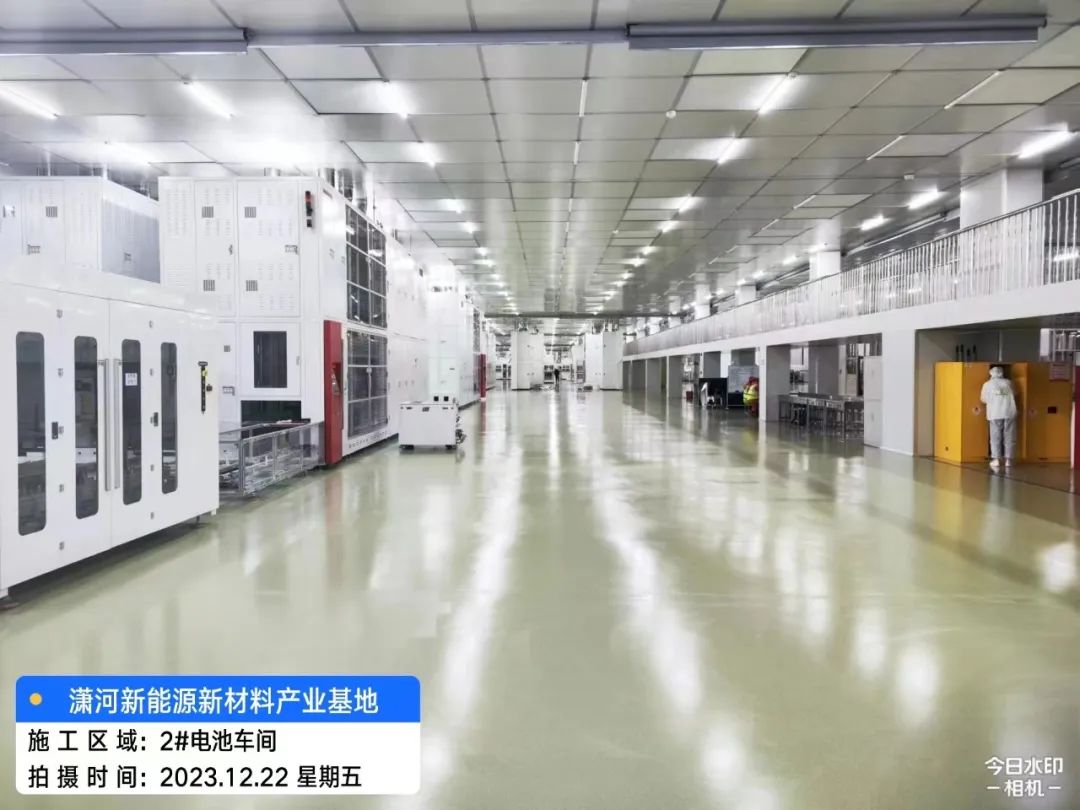

2#生产车间工艺设备总台数445台,到场442台,安装定位完成432台,主设备已全部进场,剩余辅助设备将于12月底全部进场。
03 小牛线西延(人民路—滨河东路)

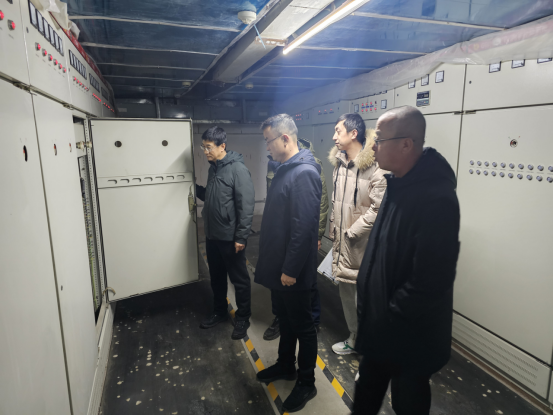

电力管沟项目
隧道内安装工程:桥架安装完成5320米,穿线管完成11220米,防爆灯安装835个,照明电源线完成5800米,消防电源线完成4650米,消防控制线完成4550米。
太榆退水渠处顶管施工已完成,西侧井中井底板开始绑扎钢筋。

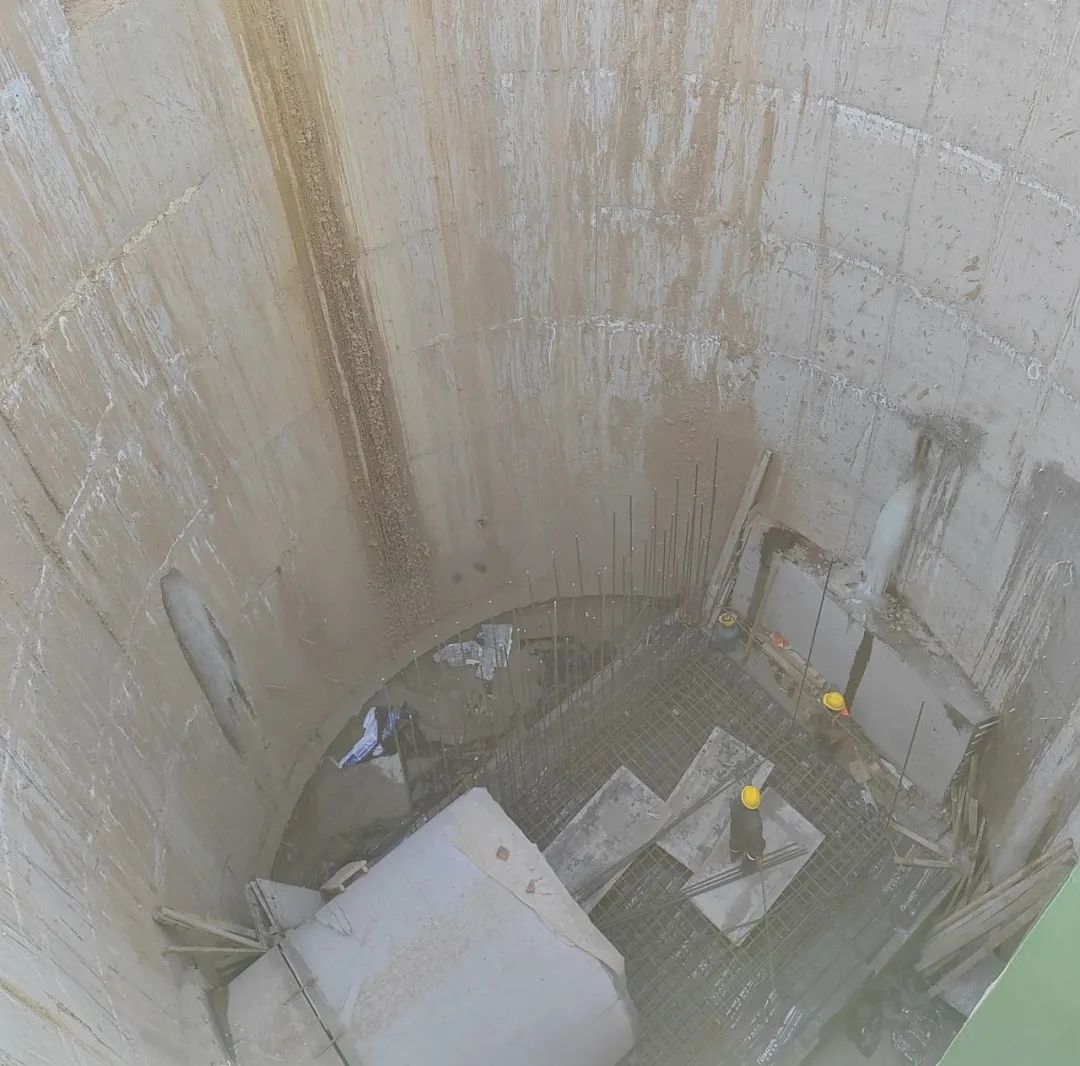

下穿太中银铁路段东西侧沉井打桩已完成,沉井基坑开挖、打垫层。
隧道改排管共38处,已全部完成。支架完成11500套(除太榆退水渠、铁路段外其余全部完成)。
04 安全生产工作
12月22日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组23人,排查晶科项目原料仓、唐槐园四期、数码港B座、小牛管廊、变电站等13个项目,发现一般隐患5项。
