汾飞集团重点项目进展 - 11.15
发稿时间: 2023-11-15 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

供水工程

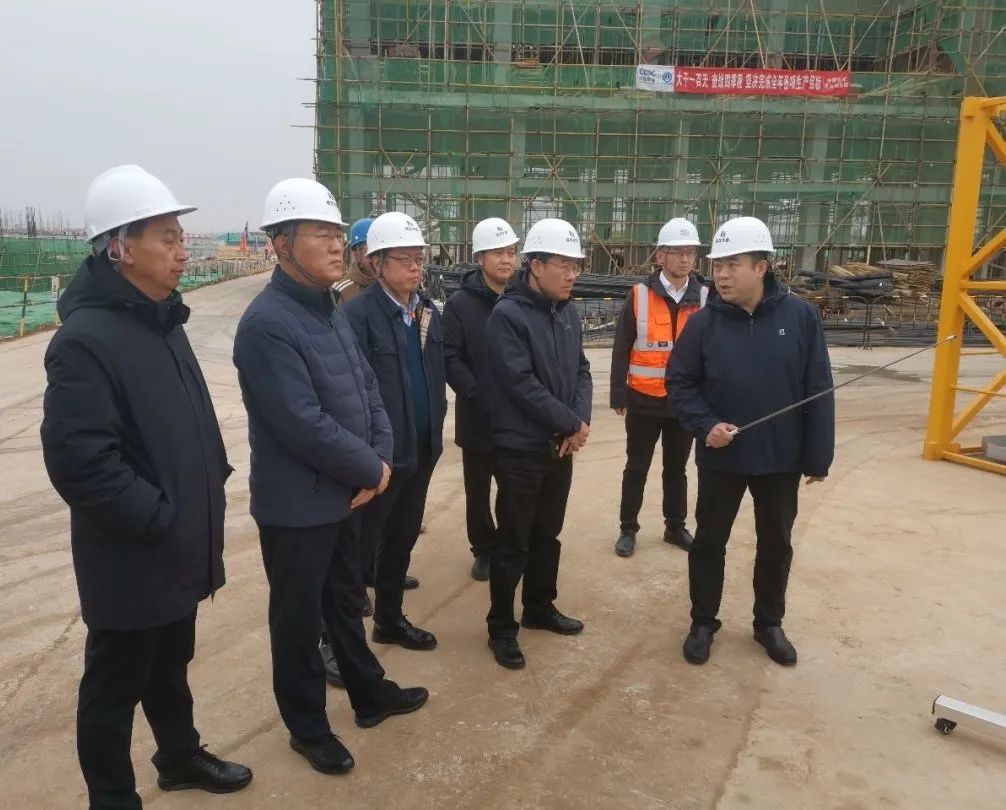

        山西万家寨引黄水务集团董事长武锦华、副总经理陈海潮一行赴综改水务净水厂、原水管线工程现场调研,了解项目建设进展情况。随后召开工作座谈会,协调解决潇河园区远期原水水源分配、项目融资担保等事宜。集团总经理安凌云、综改水务公司相关负责人陪同参加。



02 中来项目

        项目一期销项整改基本完成,水资源处理中心水池正在进行池壁保温工作,PCW漏水堵漏加固施工,推动各项验收工作,同时办理各项手续的移交。

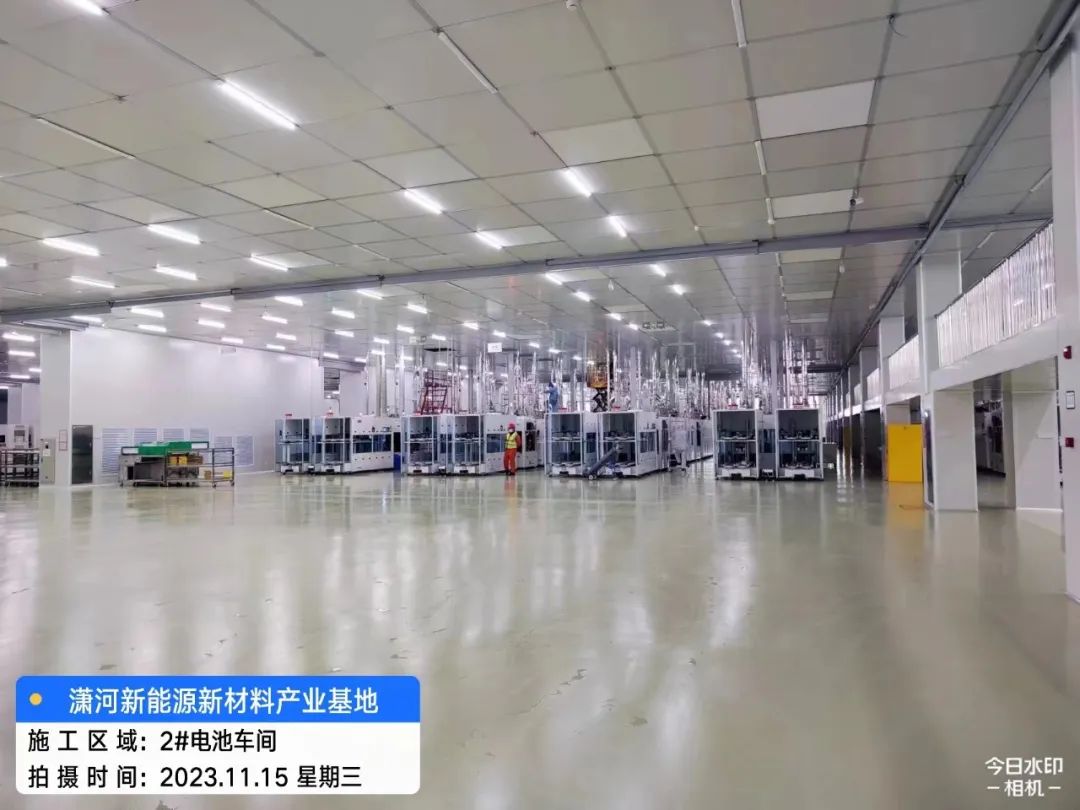

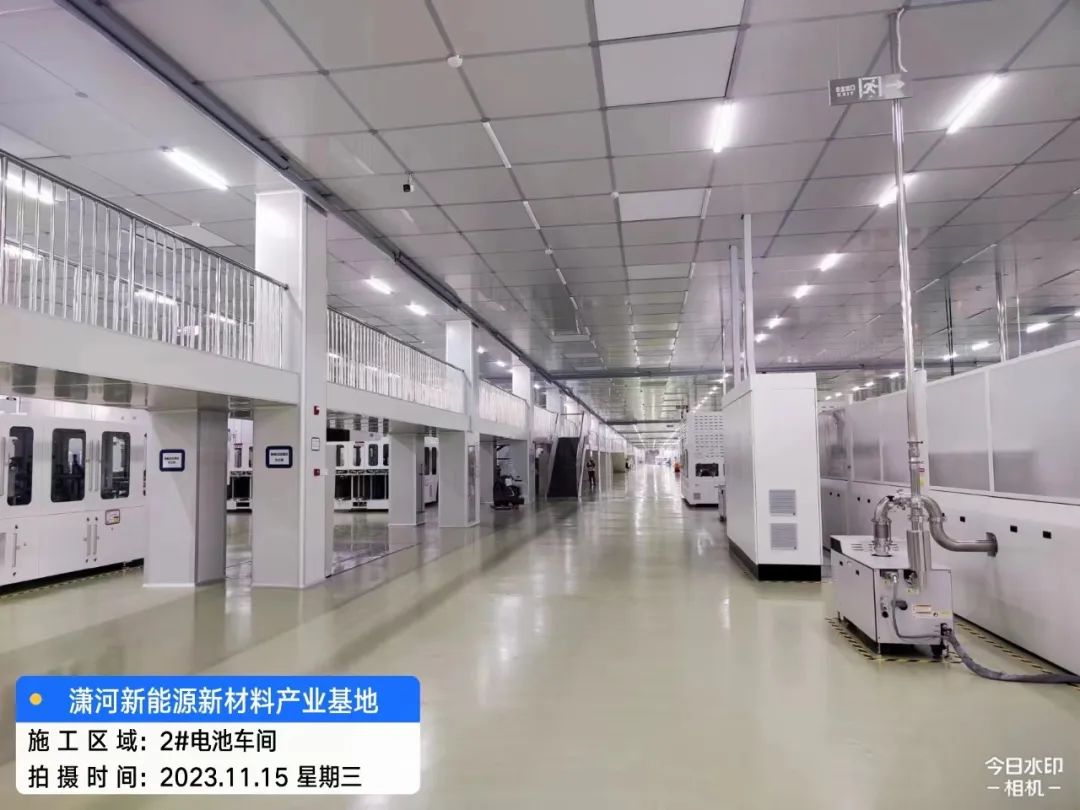

        项目二期2#生产车间正在进行纯水、废气、特气等二次配工作,目前正在进行系统调试,室外管线绿化大面积完成,正在进行细部完善,力争于12月份完成。

        新增2#动力站正在进行钢结构楼层板施工,地坪钢筋绑扎,协调施工许可证的办理。

        2#生产车间工艺设备总台数453台,到场376台,安装定位完成299台。



03 小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程招标公告已发,11月21日开标。

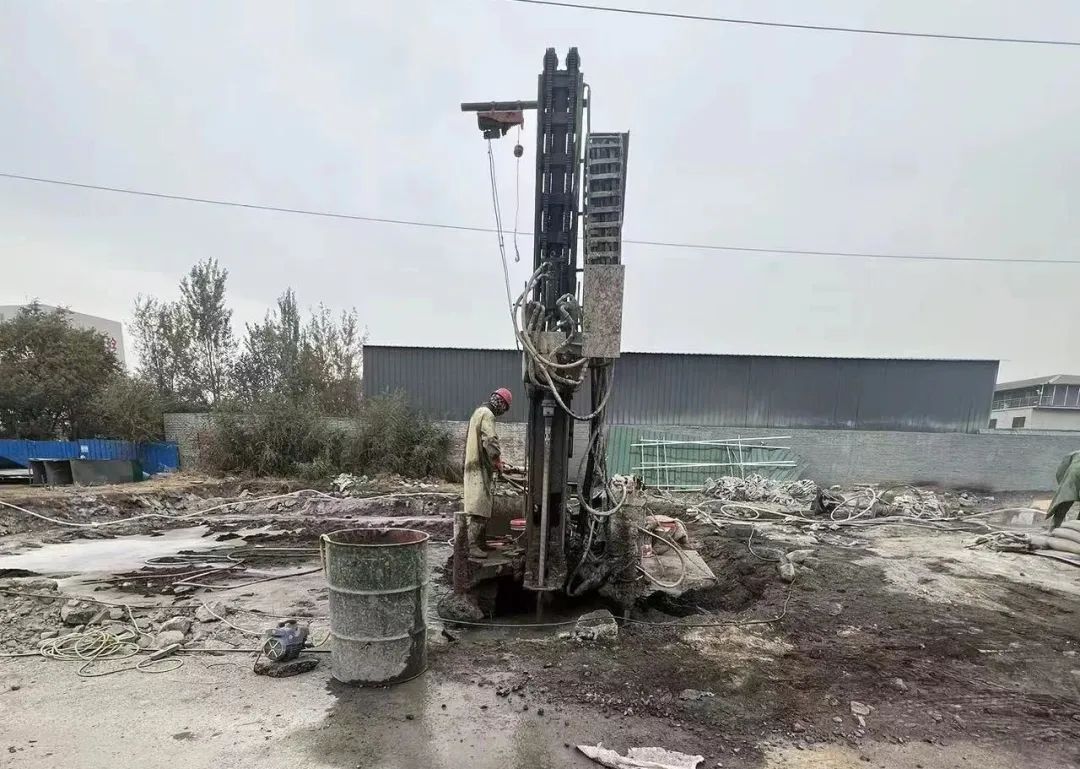

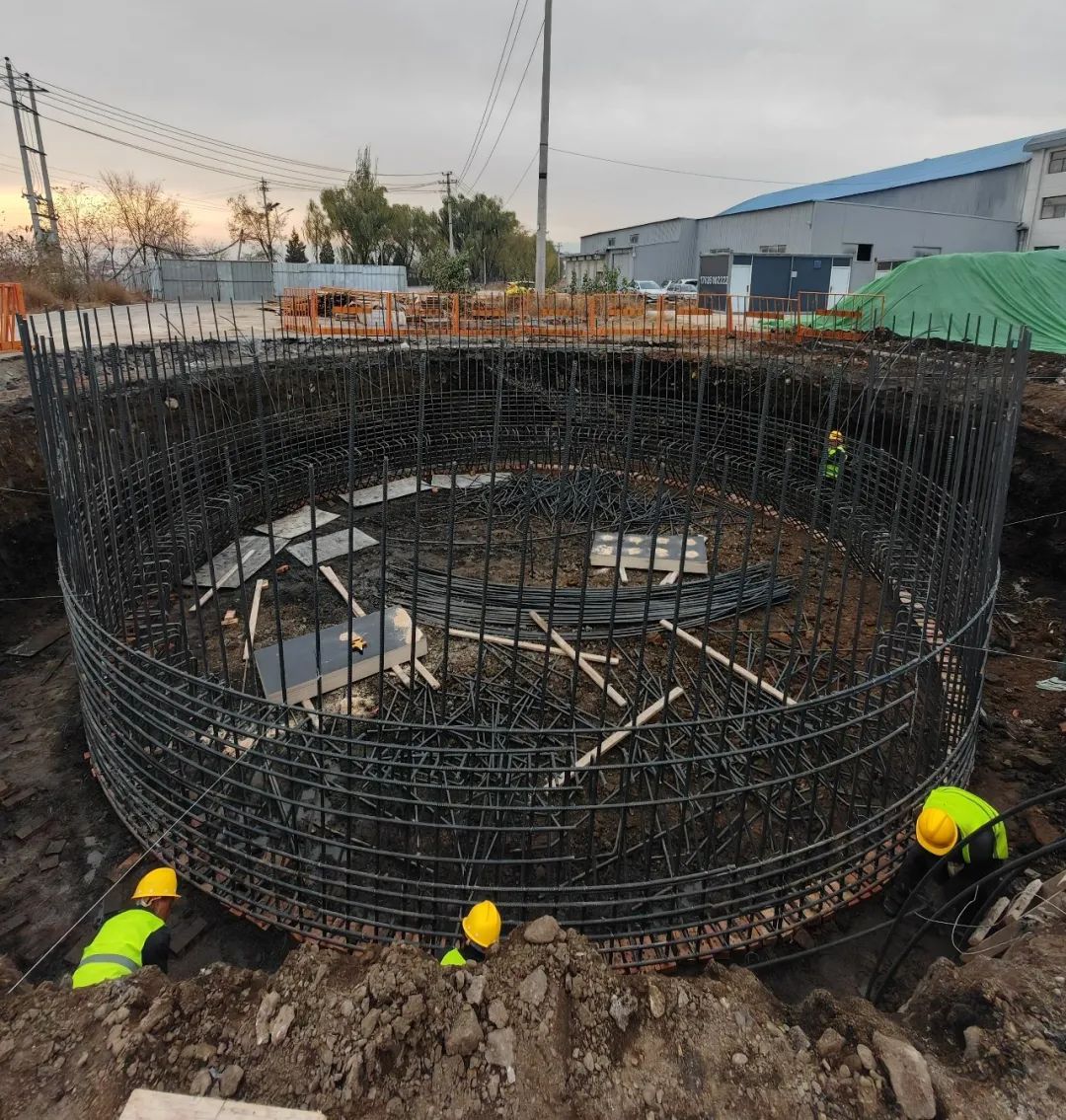

        太榆退水渠处沉井西侧已完成114根桩(共114根),沉井开始施工。东侧沉井完成71根桩(共98根)。

        下穿太中银铁路段预计2024年1月15日完成施工。

        隧道改排管共38处,目前开挖34处,管道安装完成32处,包封31处。支架共计约12000套,完成3800套立柱焊接,角钢支架开始安装。
