01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

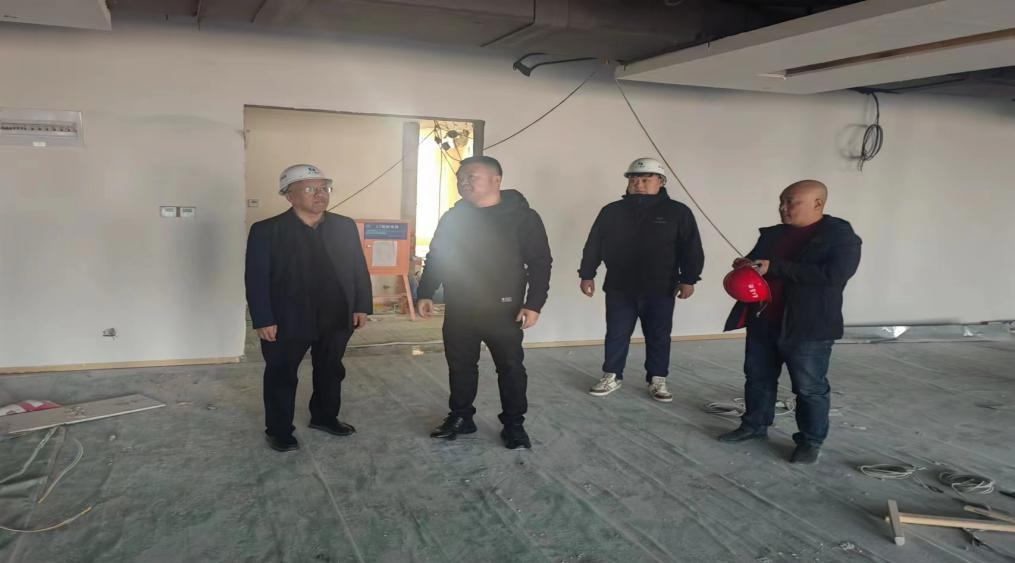

11月28日下午,为压实安全生产隐患整改责任,切实把安全施工标准贯穿到项目建设各个环节,从根本上消除安全事故隐患,汾飞潇河公司会同集团安全生产部及晋云筑公司,共同研究隐患整改落实机制。研讨会详细分析晶科项目安全生产重要性、特殊性,充分结合项目管理和安全管理实践经验,对抓整改的方式方法、联动推进等方向进行深入探讨。下一步,潇河公司将结合研讨情况,研究制定抓落实细则,为晶科项目安全生产管理提档升级奠定制度基础。
供水工程

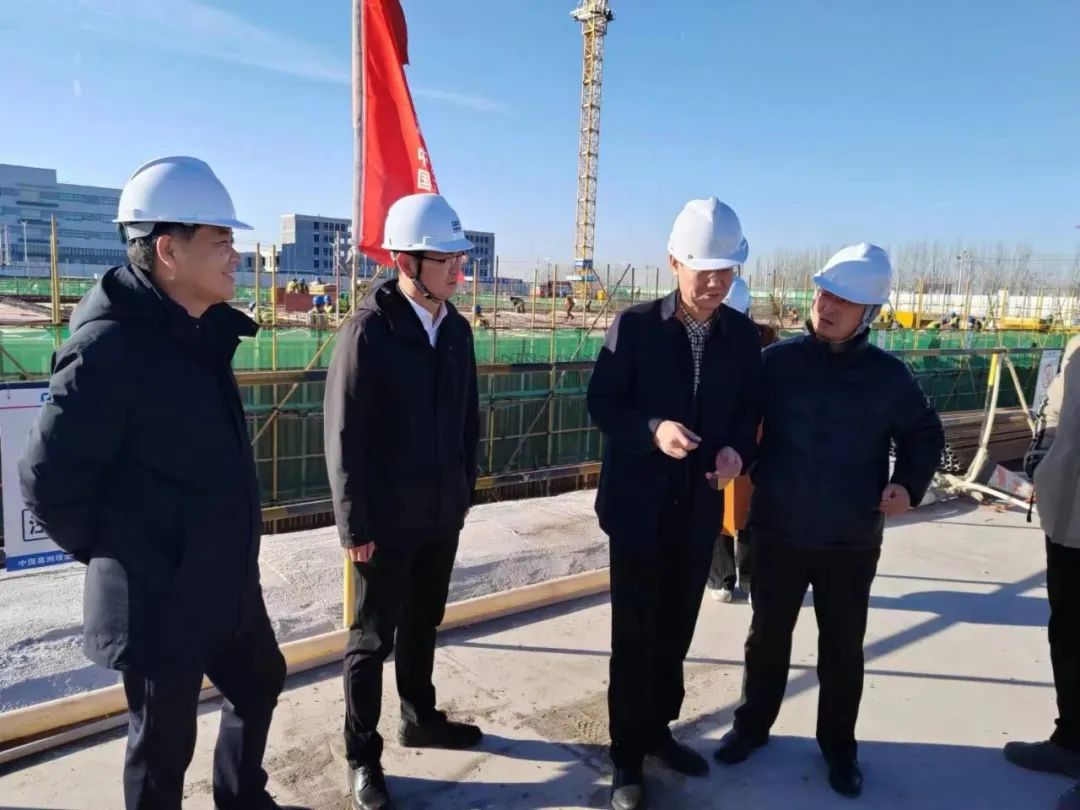

综改区建管部质监站检查净水厂及原水管线工地现场并分别组织召开质监会议,综改水务、施工、监理单位等负责同志参加。
02 中来项目
项目一期正在进行竣工验收,同时开展消防、规划等专项验收工作。
项目二期2#生产车间磷烷、冷却水、有机废气等二次配工作正常推进中,室外工程正在逐步完善。
新增2#动力站正在进行钢结构的防火涂料喷涂、墙檩安装、水罐基础钢筋绑扎作业。

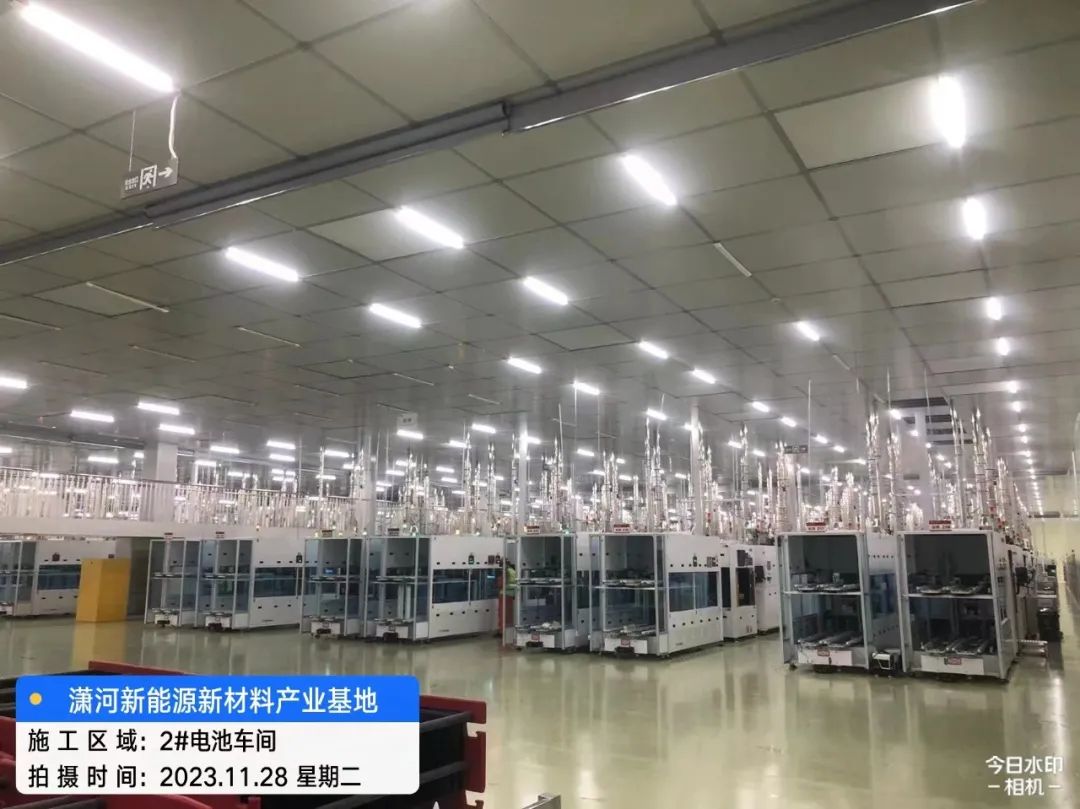

2#生产车间工艺设备总台数453台,到场421台,安装定位完成358台。

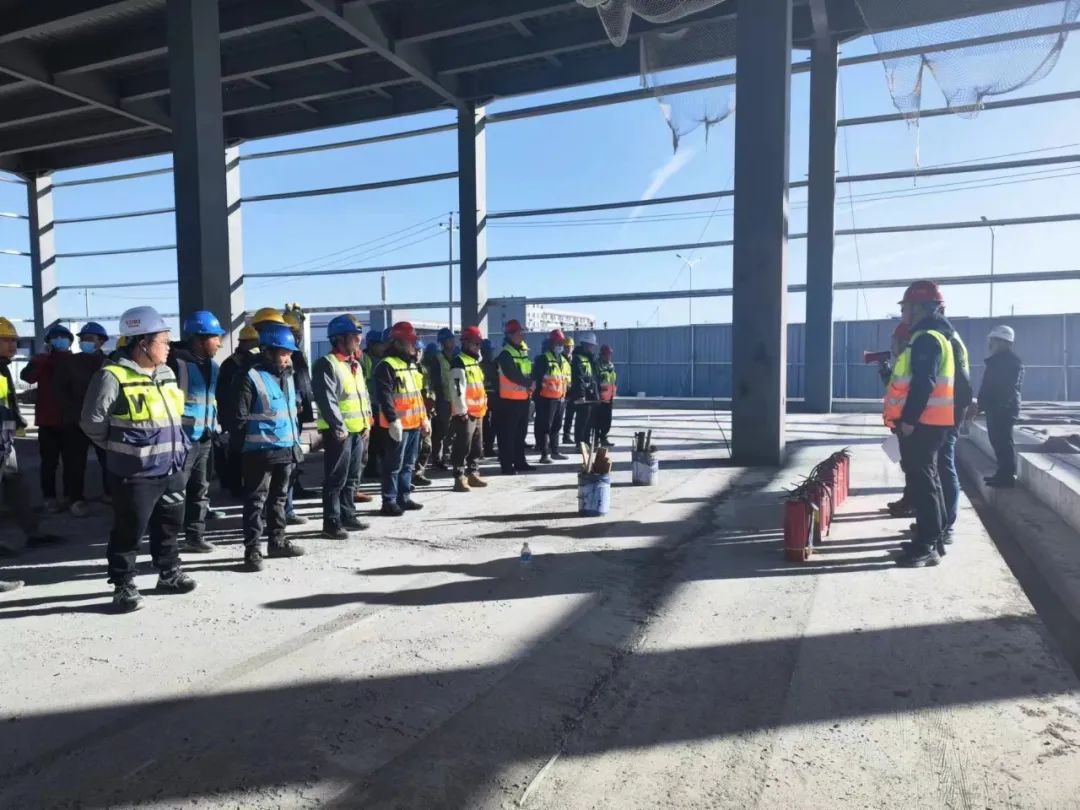

为确保形成“人人会应急,人人懂消防”的良好局面,保证项目安全生产,根据综改建投公司相关工作安排,潇河新能源新材料产业基地项目部(中来项目)在项目新增2#动力站现场组织消防培训。通过开展灭火器实操、灭火知识讲授等方式,切实提升一线施工人员的消防应急意识。
03 小牛线西延(人民路—滨河东路)
电力管沟项目
隧道内安装工程:桥架安装完成200米。

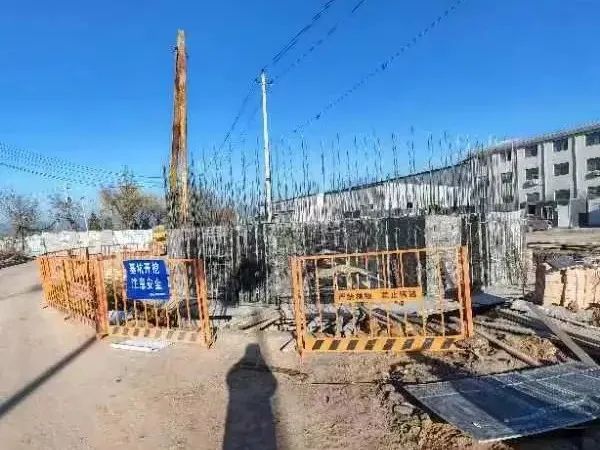

太榆退水渠处西侧沉井浇筑完成11.7米。东侧沉井浇筑完成7.5米。
下穿太中银铁路段预计2024年1月20日完成施工。
隧道改排管共38处,已完成。支架共计约12000套,完成11000套立柱焊接,角钢支架开始安装。
04 安全生产工作
11月28日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组35人,排查晶科项目单晶车间和切片车间、综保产业冷链加工项目、物联网园区2#地块B、D、F座、净水厂等10个项目,发现一般隐患22项,未发现重大隐患。汾飞水土公司开展消防应急疏散演练。
