01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
供水工程
12月20日上午,综改水务公司会同管委会建管部、审批局、产业规划部、潇河园区赴太原市水务局参加综改区水资源工作协调会,对潇河园区近期、远期原水指标、原水工程质量监督事宜进行协调沟通。
02 中来项目
项目一期正在进行规划验收、消防整改,预计1月15日前完成项目一期五方主体验收。
项目二期2#生产车间二次配正常施工中,重点推进电气、废气二次配工作。
新增2#动力站正在施工,预计明年3月15日完成。

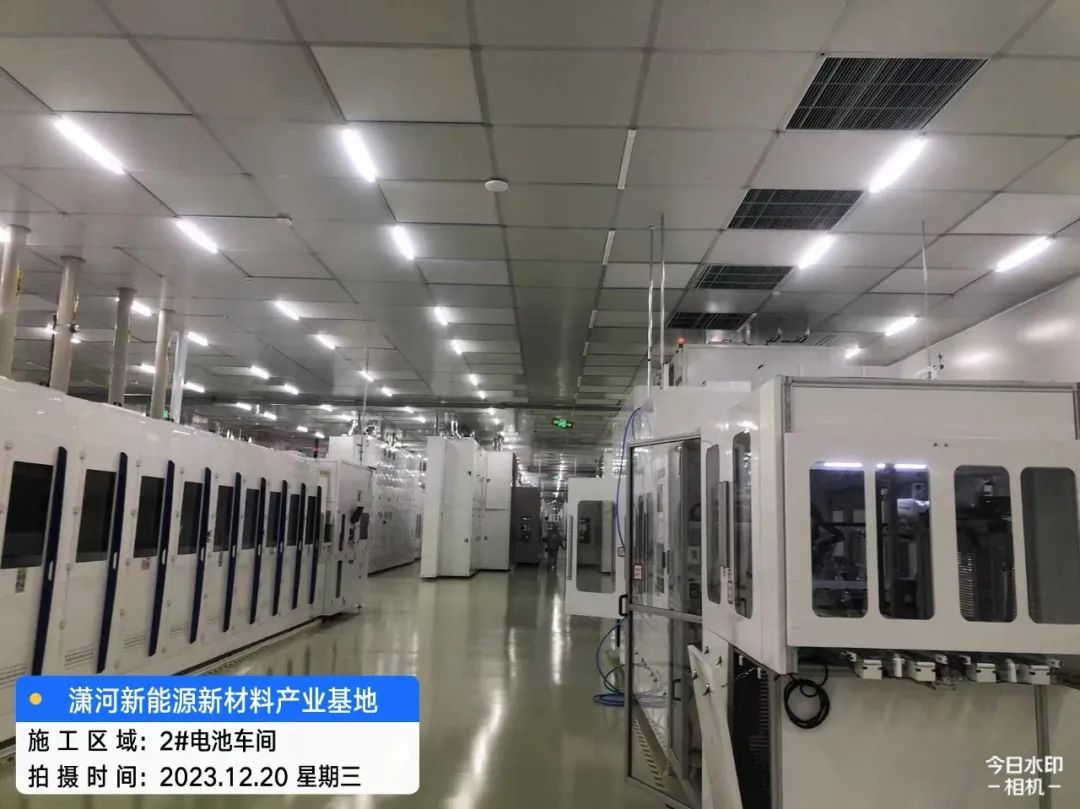

2#生产车间工艺设备总台数445台,到场442台,安装定位完成432台,主设备已全部进场,剩余辅助设备将于12月份全部进场。

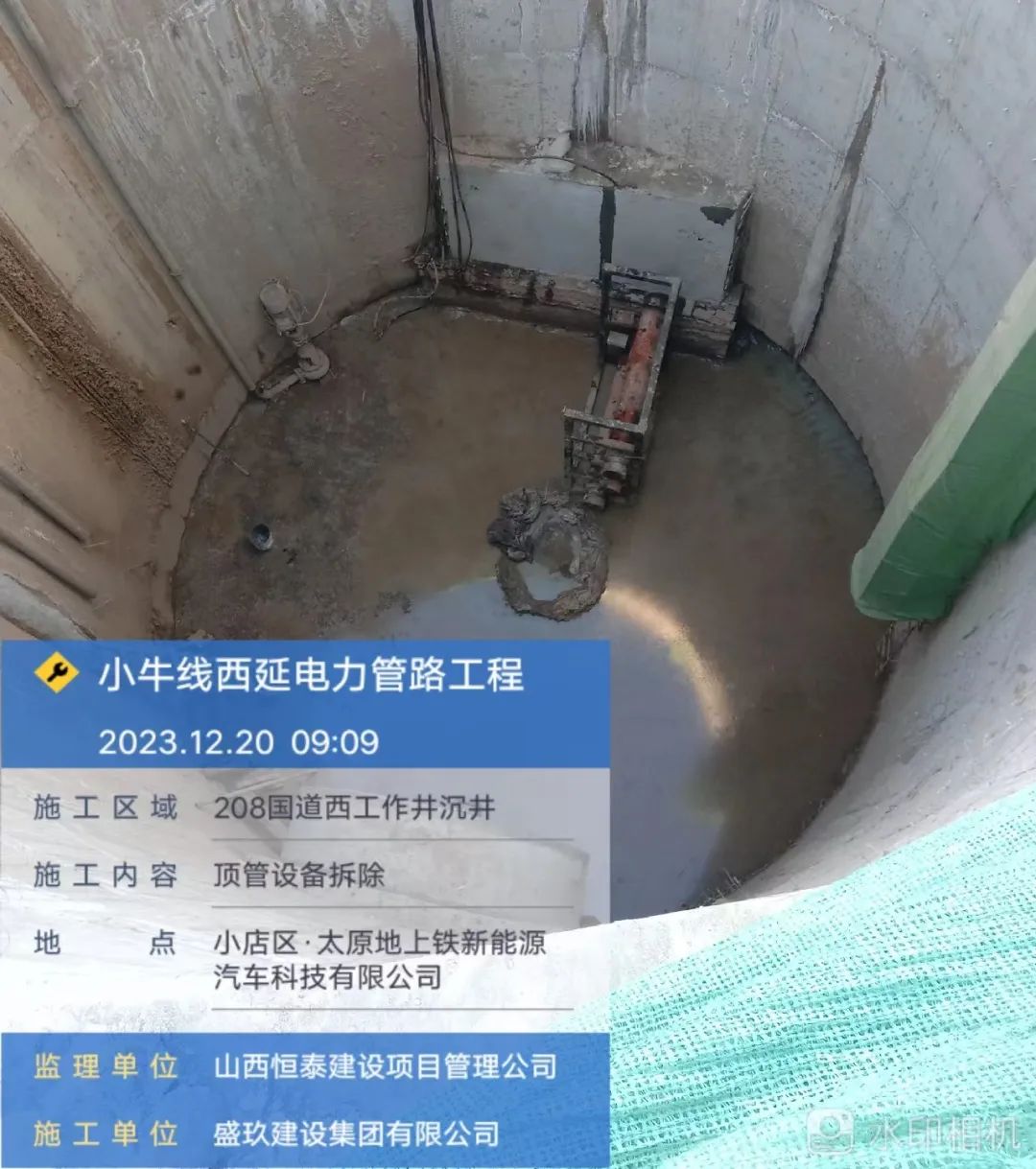

03 小牛线西延(人民路—滨河东路)
电力管沟项目
隧道内安装工程:桥架安装完成5245米,穿线管完成10720米,防爆灯安装720个,照明电源线完成5800米,消防电源线完成4100米,消防控制线完成4000米。
太榆退水渠处顶管完成。下穿太中银铁路段东西侧沉井打桩完成。
隧道改排管共38处,已全部完成。支架完成11500套(除太榆退水渠、铁路段外其余全部完成)。
04 安全生产工作
12月20日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组23人,排查晶科项目生产区和倒班宿舍、太太路管网、数码港、创意街等10个项目,发现一般隐患3项,未发现重大隐患。
