01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房
11月19日,潇河发展公司总经理闫文驰带队赴晶科项目施工现场、施工人员住宿区临建设施及食堂进行安全检查,检查组对消防设施、用电安全、现场作业、危化品管理及特种作业安全进行检查督导,并对存在问题提出整改意见,在保证施工质量和安全前提下,确保项目如期投产。潇河发展公司、晋云筑公司及施工单位陪同检查。
02 中来项目
项目一期整改基本完成,已开始规划测绘检测、消防检测工作。
项目二期2#生产车间各项二次配工作顺利推进,各系统正在运行调试。
新增2#动力站正在进行钢结构楼层板施工、地坪混凝土浇筑。

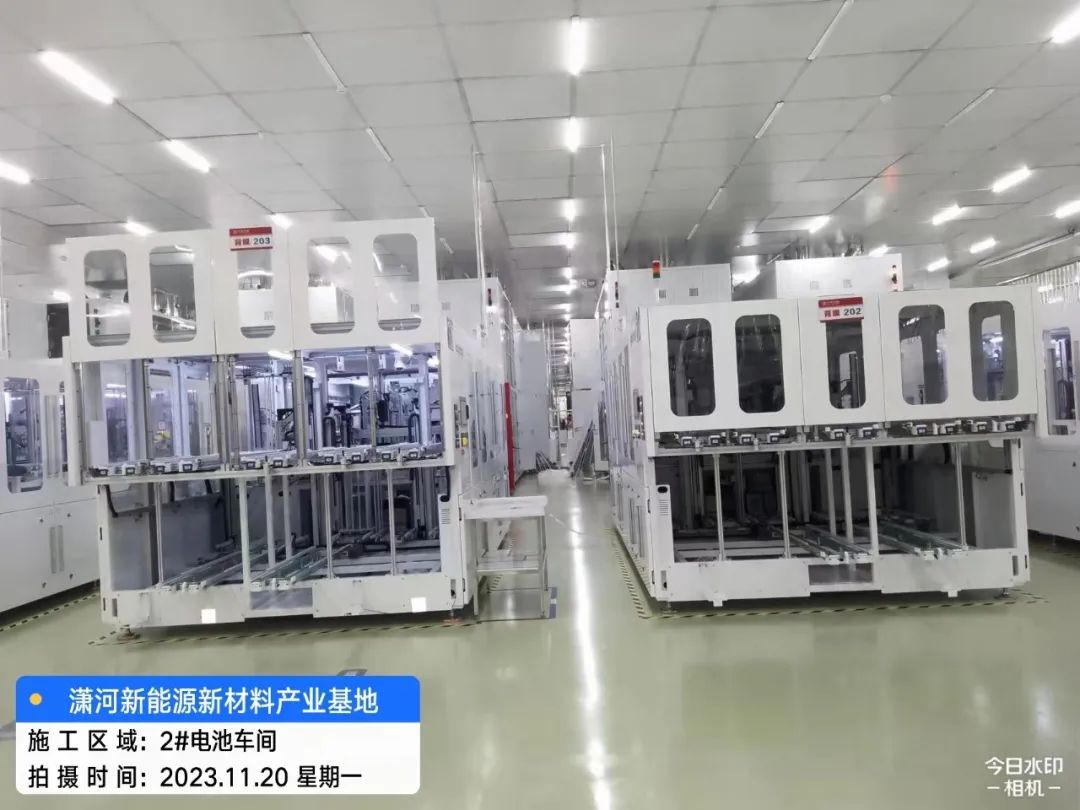

2#生产车间工艺设备总台数453台,到场393台,安装定位完成324台。
项目现场组织了安全大检查,重点对生活区、办公区、作业区、仓储区进行了防火隐患大排查,确保消除火灾风险。
03 小牛线西延(人民路—滨河东路)
电力管沟项目
隧道内安装工程招标公告已发,11月21日开标。

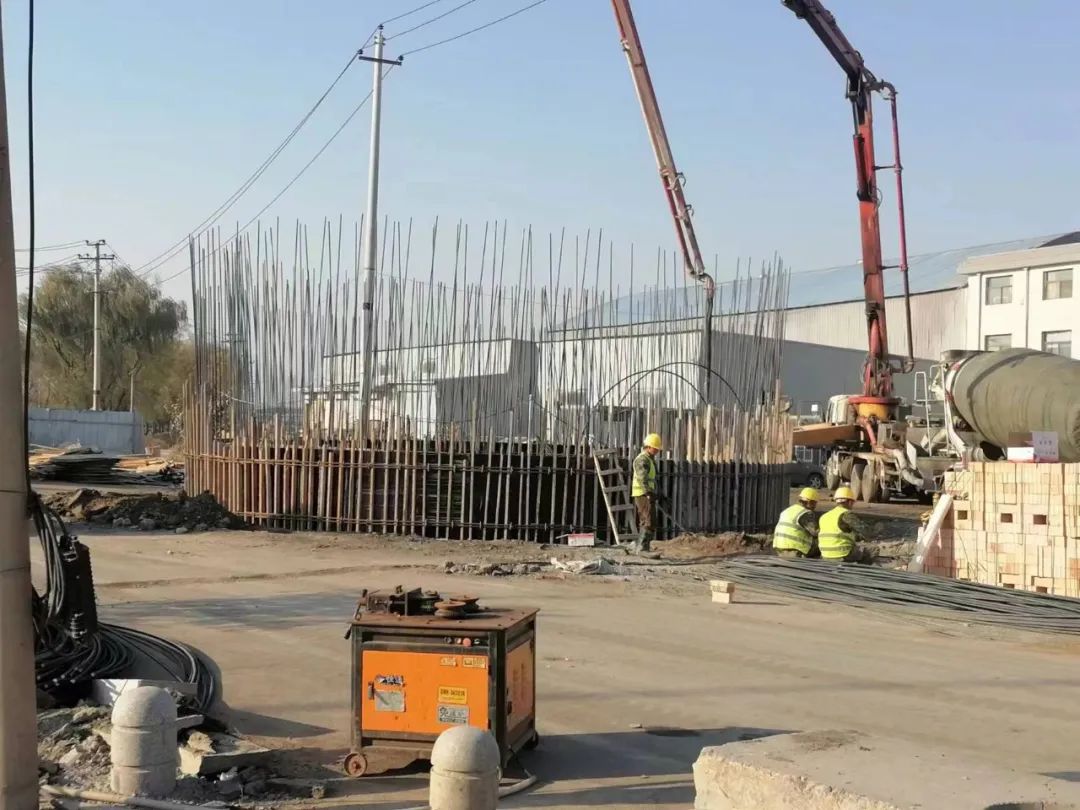

太榆退水渠处西侧沉井浇筑完成3.5米。东侧沉井打桩完成,开始沉井施工。
下穿太中银铁路段预计2024年1月15日完成施工。
隧道改排管共38处,目前开挖38处,管道安装完成37处,包封36处。支架共计约12000套,完成5900套立柱焊接,角钢支架开始安装。
