汾飞集团重点项目进展 - 11.16
发稿时间: 2023-11-16 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        截至11月15日,晶科项目生活区桩基工程共计2749套,已全部完成,目前正在进行基础底板防水、基础底板钢筋绑扎等工序。

供水工程

        集团副总经理李兴华组织召开原水工作推进会,落实汾飞集团专题会会议安排事项,要求施工单位按照倒排工期节点,加强施工组织管理,全面开工、全线推进,保障项目建设安全、质量及进度。综改水务公司、晋云筑公司、施工单位、监理单位、设计单位相关负责同志参加。


02 中来项目

        项目一期推进验收工作,已经开展消防检测,规划检测工作,同时工艺系统办理移交手续。

        项目二期2#生产车间各项二次配工作顺利进行,各系统正在调试,介质已送,其他工作正在推进中。

        室外工程:停车场铺砖、局部铺设沥青油,场地平整、路缘石修复等正在完善。

        新增2#动力站正在进行钢结构主体安装,地坪钢筋施工,水罐基础开始砌筑砖胎膜。

        2#生产车间工艺设备总台数453台,到场387台,安装定位完成306台。



03 小牛线西延(人民路—滨河东路)

电力管沟项目

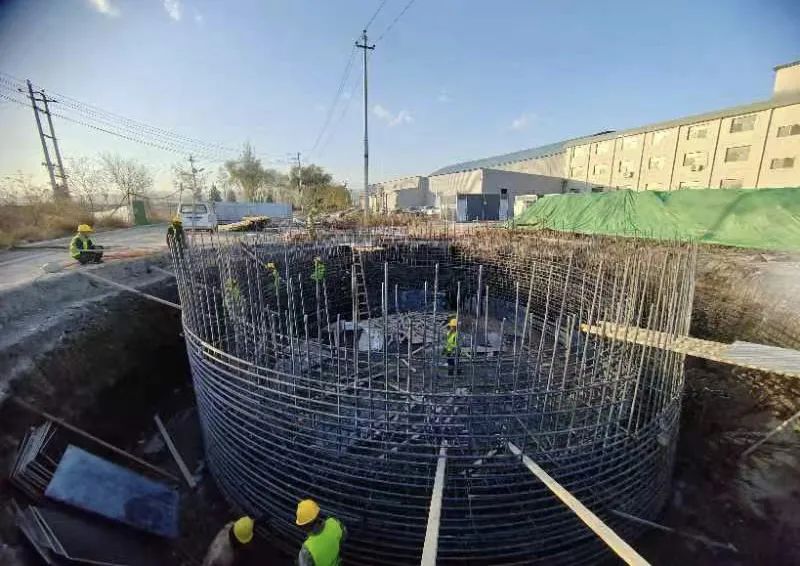

        隧道内安装工程招标公告已发,11月21日开标。太榆退水渠处沉井西侧已完成114根桩(共114根),沉井开始施工。东侧沉井完成85根桩(共98根)。
        下穿太中银铁路段预计2024年1月15日完成施工。

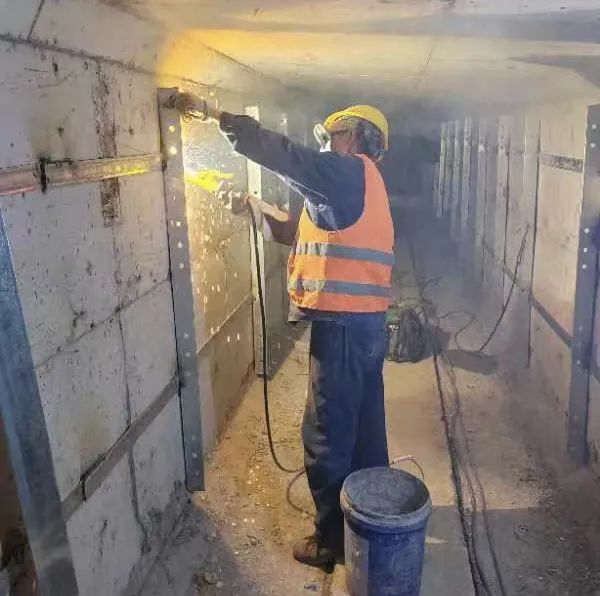

        隧道改排管共38处,目前开挖35处,管道安装完成33处,包封32处。支架共计约12000套,完成4100套立柱焊接,角钢支架开始安装。
