汾飞集团重点项目进展 - 11.21
发稿时间: 2023-11-21 来源:山西综改 【字号:

晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        11月21日,潇河发展公司会同世源设计院召开工作会议,会议对晶科项目生产区设计方案调整、人防设计数据完善及办理建设工程规划许可证所需资料等事项进行商讨,确保设计科学合理,方案切实可行,手续合规办理。


供水工程

        综改水务公司协调太原市小店区公路分局南郊段现场查看原水管线顶管穿越208国道事宜。


中来项目

        项目一期销项整改基本完成,开始消防检测、规划验收测绘检测等工作。水资源处理中心水池正在进行立面涂料,PCW正在加固施工。

        项目二期2#生产车间正在进行纯水、废气、特气等二次配工作,协助项目尽快完成造价审核工作。

        新增2#动力站正在进行钢结构楼层板施工,地坪钢筋绑扎完成,准备浇筑混凝土。

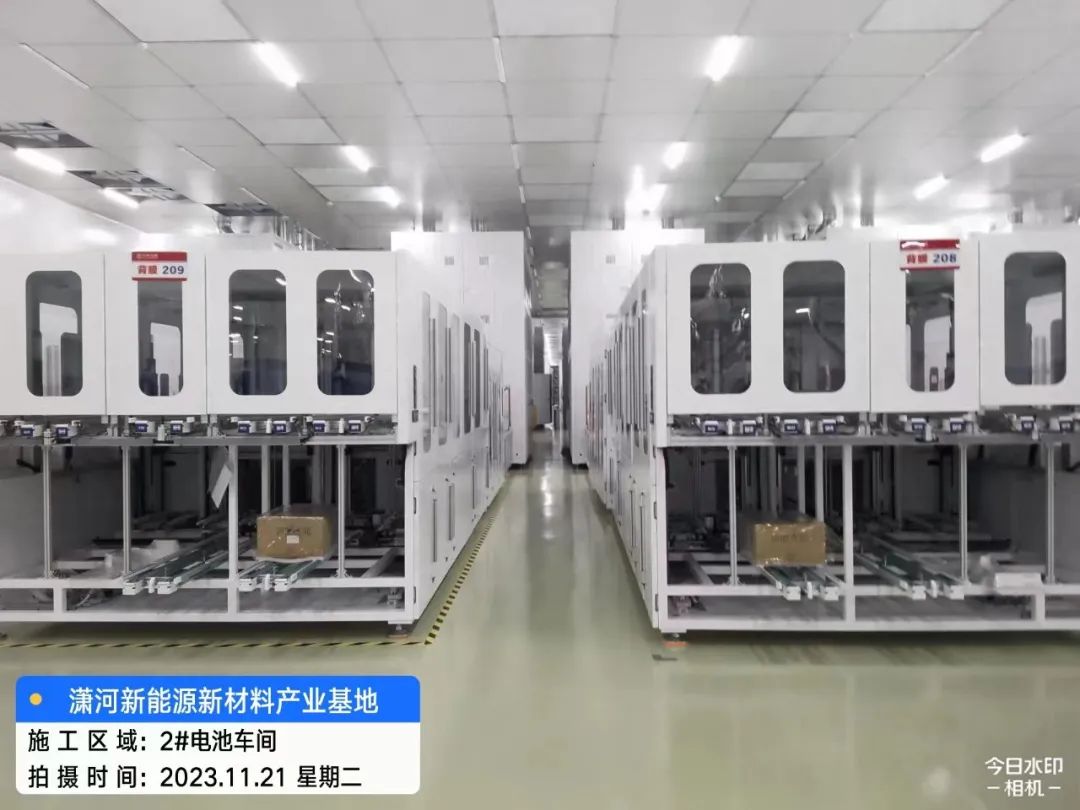

        2#生产车间工艺设备总台数453台,到场410台,安装定位完成350台。
