汾飞集团重点项目进展 - 11.17
发稿时间: 2023-11-17 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        11月16日,综改示范区建设管理部副部长郝少斌带队前往晶科项目现场对安全生产工作进行督导检查并召开质量安全会议。

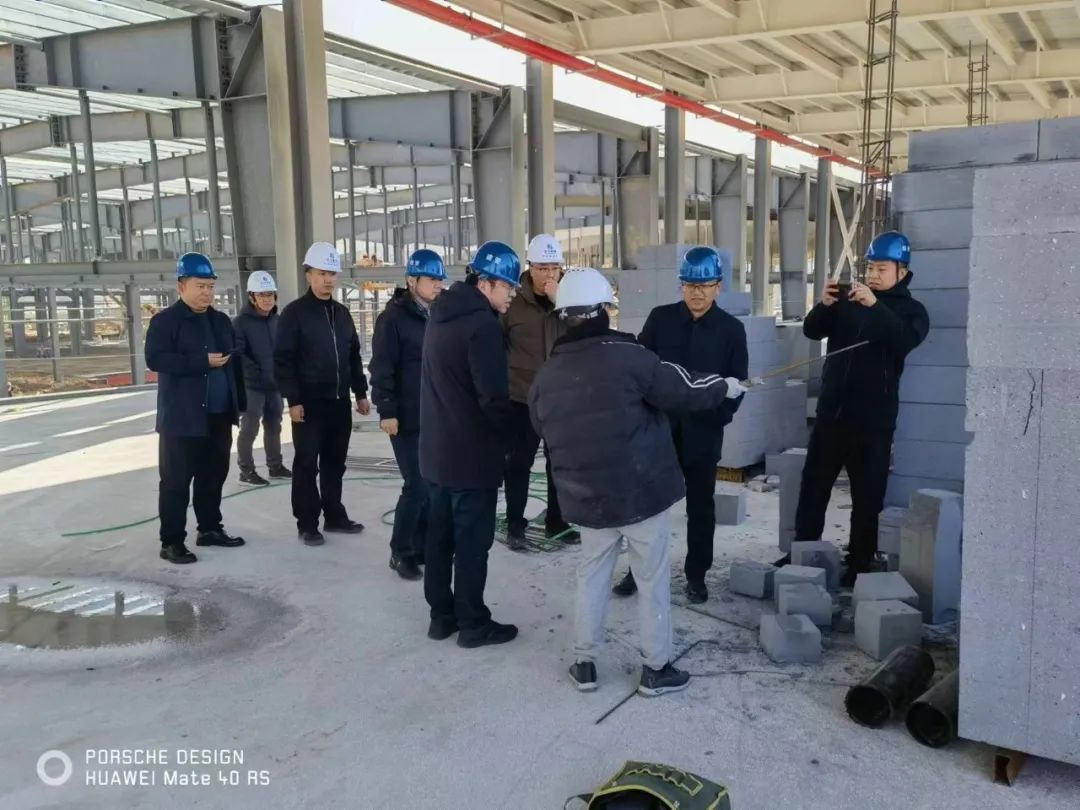

        在项目现场,检查组对切片车间施工现场安全质量管理、文明施工等事项进行了全面检查,对砌墙拉接筋操作及钢结构楼梯安全防护规范提出具体要求。


        在工作会上,郝少斌指出,各单位要提高安全意识,坚定“安全第一”施工准则,严格落实安全生产全员责任制,同步完善工程资料,提升执业人员及专职安全员履职能力。

        各参会单位表示,将继续坚持“安全第一、预防为主、综合治理”的工作方针,全面落实检查组提出的问题和要求,狠抓质量安全管理,为项目高效推进筑牢安全防线。


        潇河发展公司、晋云筑公司、施工单位及监理单位参加会议。

供水工程

        为保障净水厂土建与设备安装有序衔接,综改水务公司组织召开项目推进会,要求各设备单位按根据土建进度和实际,制定详细设备安装计划,科学组织施工,避免出现重复开挖、修复等施工问题。


02 中来项目

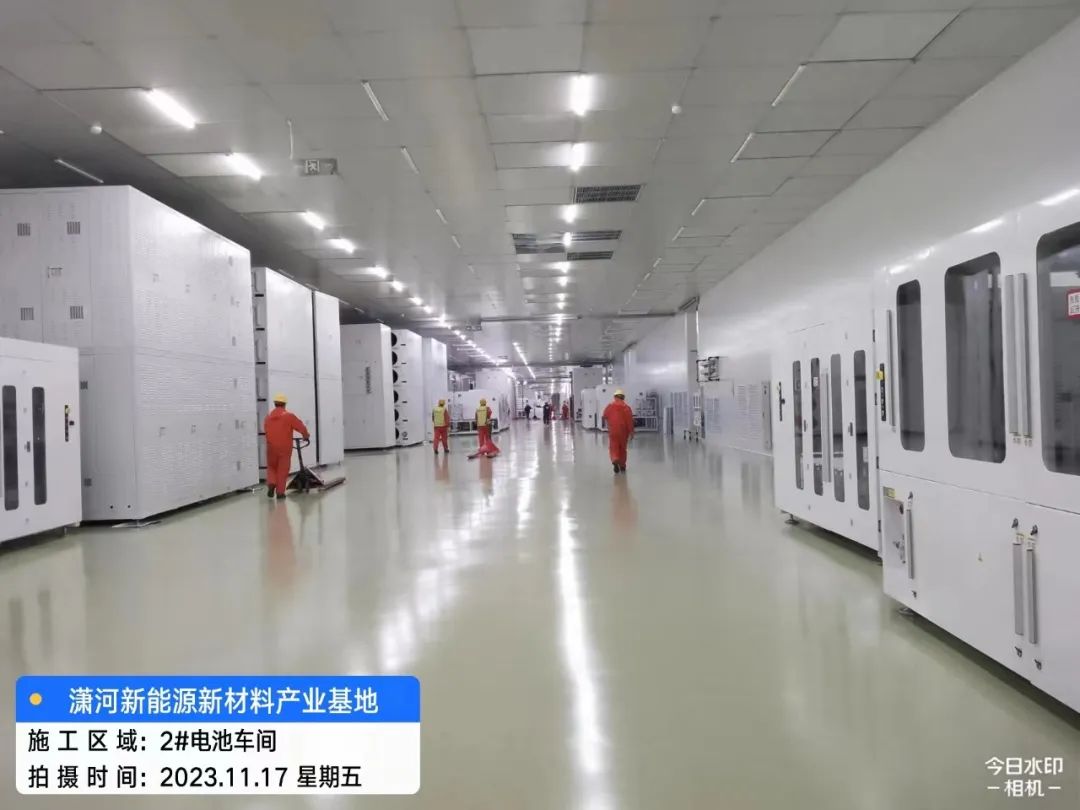

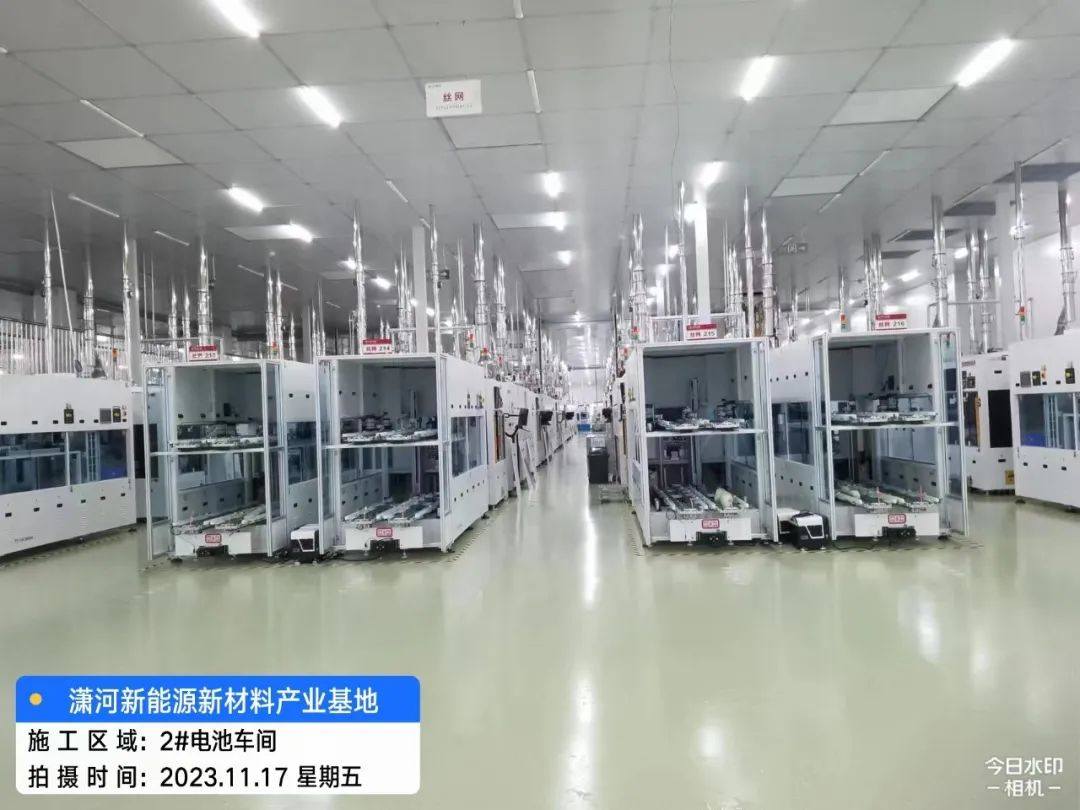

        项目一期销项整改基本完成。水资源处理中心水池正在进行池壁保温、PCW漏水堵漏加固施工。同步推动各项手续移交。

        项目二期2#生产车间正在协调推进签证工作。目前二次配施工需要重点推进特气调试工作。

        新增2#动力站正在进行钢结构楼层板施工,地坪钢筋绑扎。

        2#生产车间工艺设备总台数453台,到场393台,安装定位完成324台。



03 小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程招标公告已发,11月21日开标。

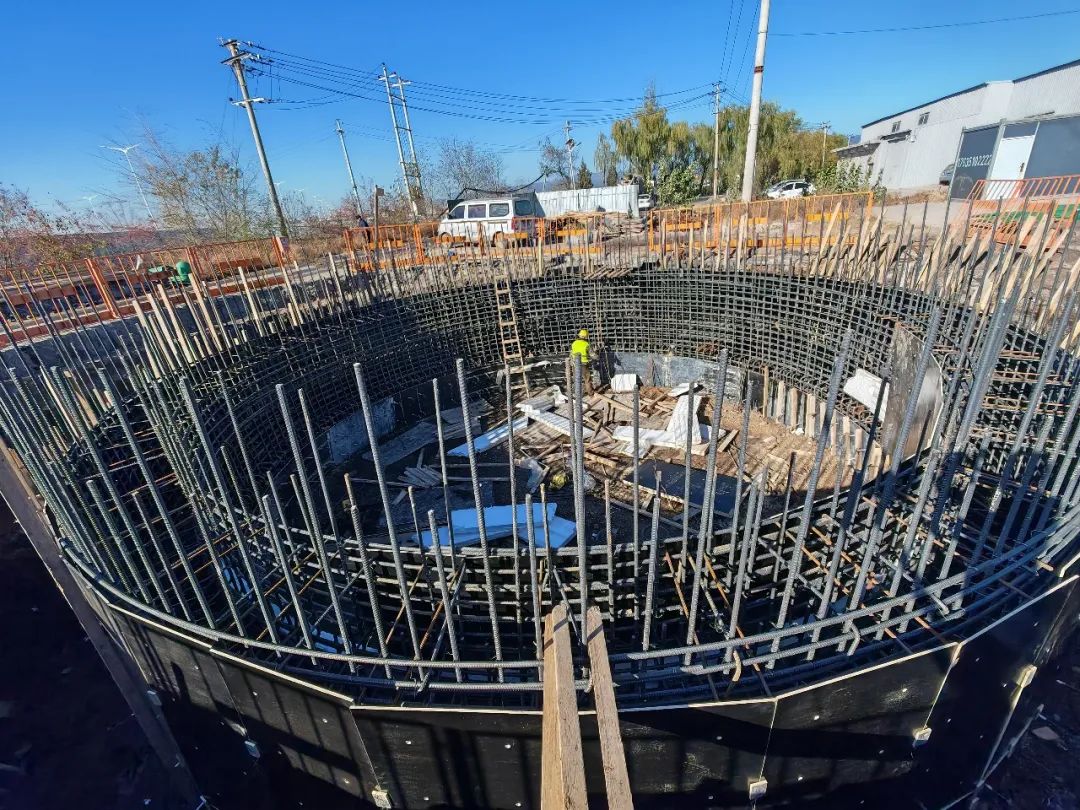

        太榆退水渠处沉井西侧已完成114根桩(共114根),沉井开始施工。东侧沉井完成98根桩(共98根)。

        下穿太中银铁路段预计2024年1月15日完成施工。

        隧道改排管共38处,目前开挖36处,管道安装完成34处,包封33处。支架共计约12000套,完成4600套立柱焊接,角钢支架开始安装。
