01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

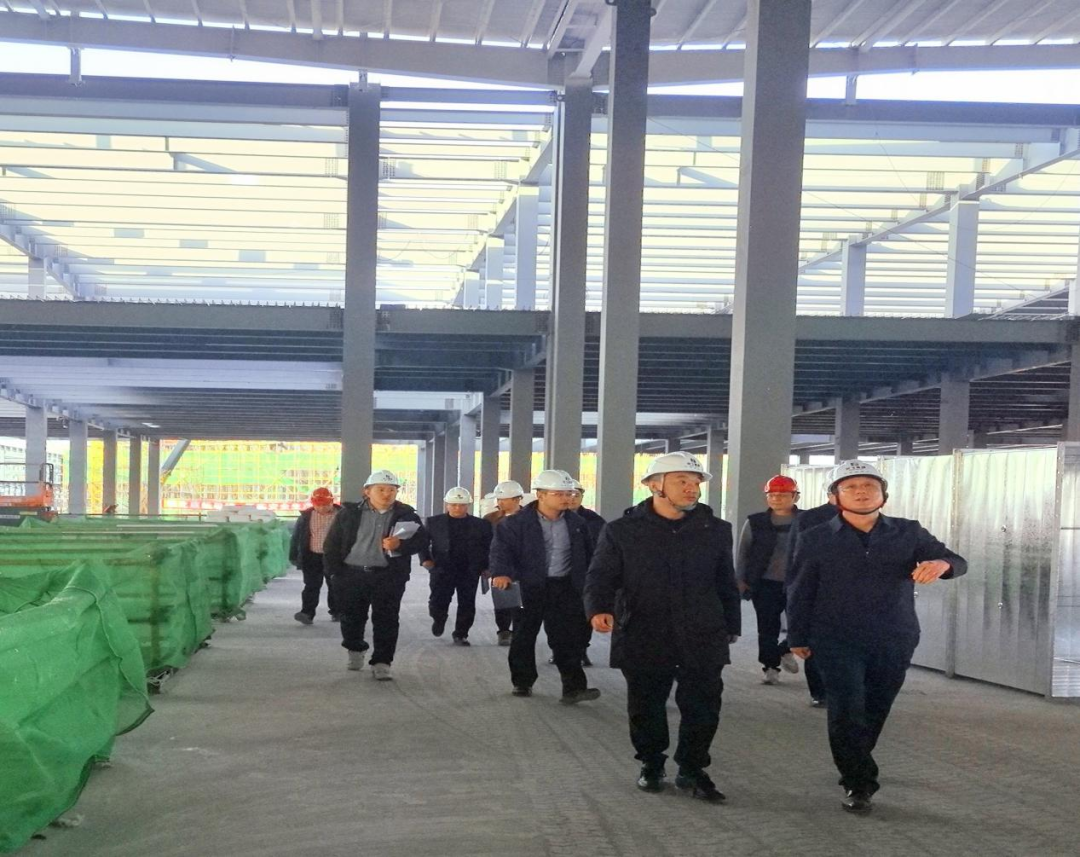

12月8日下午,汾飞集团董事、副总经理李兴华在晶科项目部主持召开安全生产专题会议,贯彻落实汾飞集团《持续深入开展重大事故隐患专项排查整治行动实施方案》,研究推进晶科项目安全隐患排查及整改工作机制,探索一套行之有效、多方联动的安全生产管理模式。
会议听取了各参建单位安全隐患整改落实情况汇报,针对现场存在的隐患问题及整改情况进行逐一研判分析,提出再整改要求,并对项目强化安全生产工作进行部署。
会议要求,各施工、监理单位要高度重视,牢固树立安全发展理念,强化底线思维,压实责任,层层传导,坚决筑牢安全生产防线。汾飞潇河公司总经理闫文驰、晋云筑公司、施工及监理单位相关负责人参加会议。
02 中来项目
项目一期,总包单位正针对消防检测、规划验收测绘检测提出的问题进行整改,同时办理竣工验收、项目移交手续。

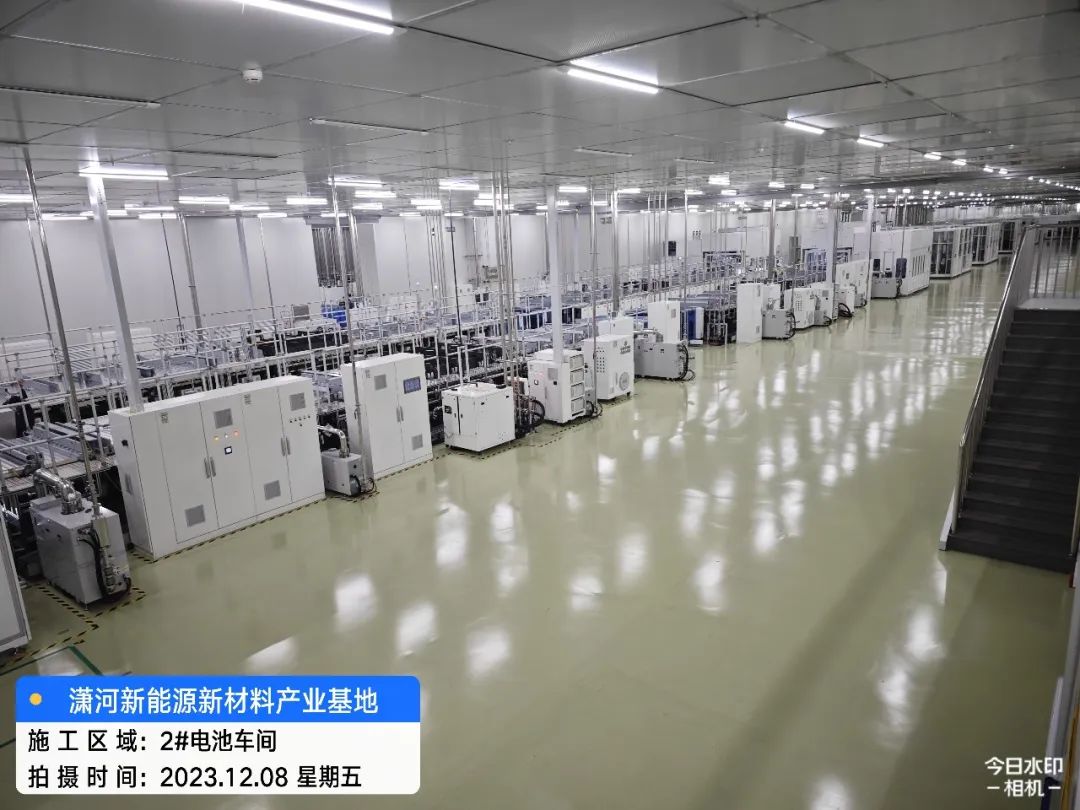

项目二期2#生产车间正在进行纯水、废气、特气、电气等二次配工作;各系统正在调试完善,已开始试生产;同步推进项目二期所涉造价审核工作。
新增2#动力站正在进行钢结构外围护施,屋面模板正在拆除。
2#生产车间工艺设备总台数453台,到场430台,安装定位完成417台,主设备已全部进场,剩余辅助设备将于12月份全部进场。
03 小牛线西延(人民路—滨河东路)
电力管沟项目
隧道内安装工程:桥架安装完成1770米,穿线管完成2170米。

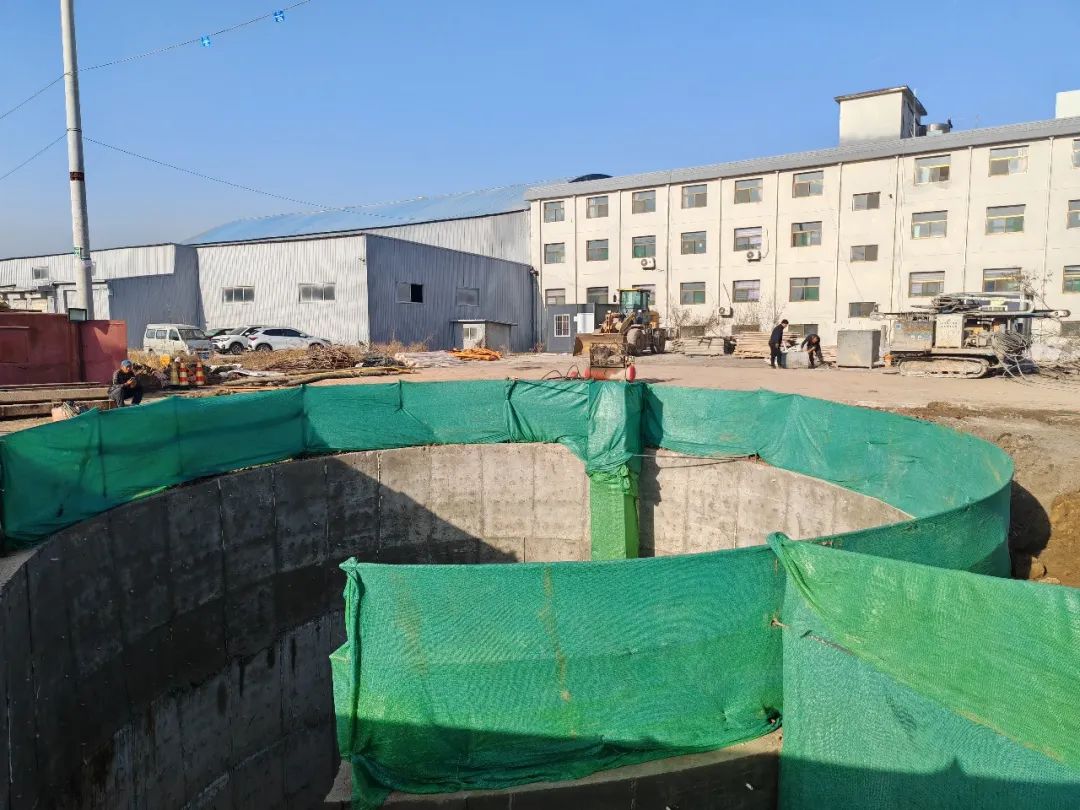

太榆退水渠处西侧沉井浇筑完成17.6米。东侧沉井浇筑完成16.9米,东西侧沉井已完成,准备顶管施工。
下穿太中银铁路段东侧沉井完成84根桩。
隧道改排管共38处,已全部完成。支架共计约12000套,完成11500套立柱焊接,角钢支架、奥氏体不锈钢支架开始安装。
04 安全生产工作
12月8日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组29人,排查晶科项目单晶车间、中安创芯二标段、创意街、中水项目、保税光伏建设现场等11个项目,发现一般隐患8项,未发现重大隐患。
