汾飞集团重点项目进展 - 11.27
发稿时间: 2023-11-27 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        11月25日上午,汾飞集团党委专职副书记、副董事长,汾飞潇河公司执行董事张忠智主持召开安全生产专题会。会议围绕山西省应急管理厅指导组反馈问题逐一进行研判分析,提出整改要求,并对晶科项目强化安全生产进行安排部署。针对现场存在的隐患和问题,会议要求施工、监理单位按时整改到位,并举一反三,开展自查自纠,坚决守牢安全生产红线。

        会议强调,各参建单位要深刻汲取省内近期安全事故教训,牢固树立安全发展理念,强化底线思维,加强组织领导,压实扣紧责任链条,着力构建全方位安全生产责任体系,推动安全生产形势持续稳定向好。同时要细化工作措施,做到安全投入到位、安全培训到位、基础管理到位、应急救援到位,切实维护人民群众生命财产安全和社会大局稳定。汾飞集团领导李兴华、潇河发展公司、晋云筑公司、晶科项目总承包及监理单位相关人员参加。

供水工程

        综改水务公司与万家寨引黄清徐分公司座谈,就原水直供、水质检测等事宜进行商讨,推动加快晋阳湖加压泵站设施建设,于2024年1月底具备原水供水能力。


02 中来项目

        项目一期正在进行竣工验收,同步开展消防、规划等专项验收工作。

        项目二期2#生产车间磷烷、冷却水、有机废气等二次配工作正常推进中,各系统正在调试联动。

        新增2#动力站正在进行楼承板钢筋绑扎,水罐基础钢筋绑扎。

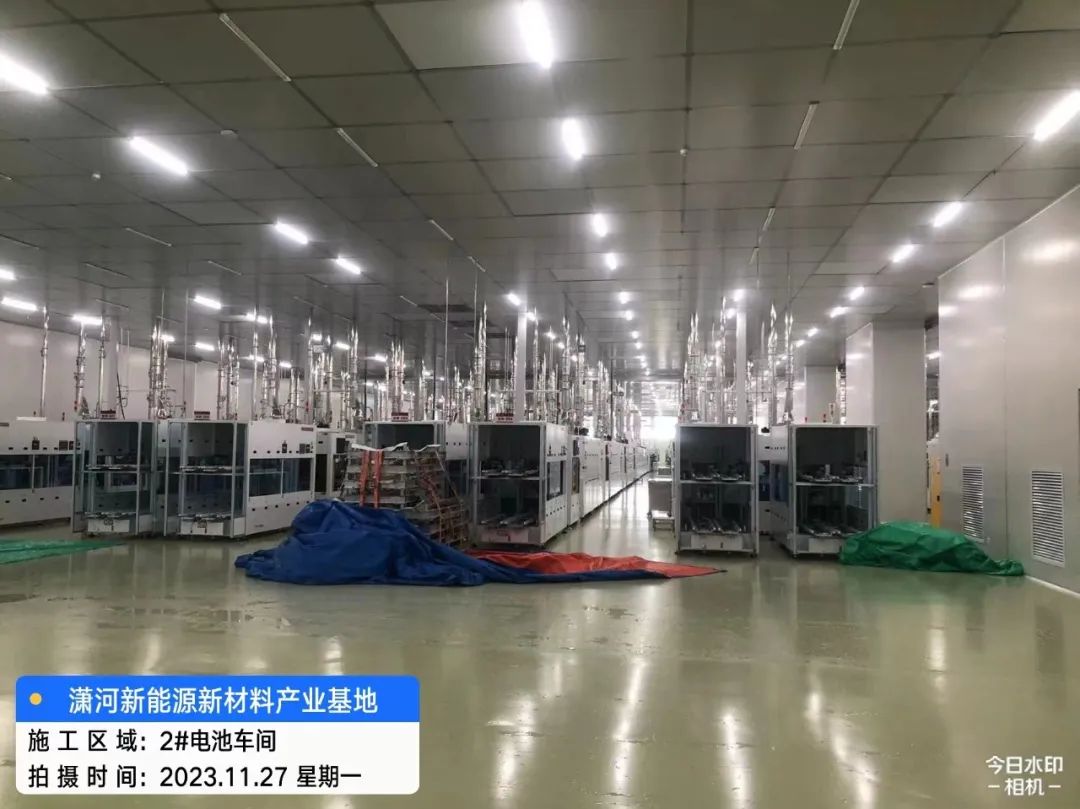

        2#生产车间工艺设备总台数453台,到场411台,安装定位完成353台。


03 小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程招标完成,准备施工。

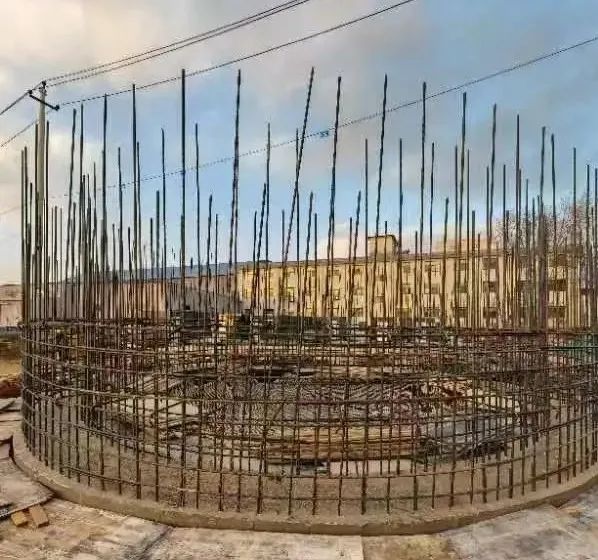

        太榆退水渠处西侧沉井浇筑完成9.9米,东侧沉井浇筑完成7.5米。

        下穿太中银铁路段预计2024年1月20日完成施工。

        隧道改排管共38处,目前开挖38处,管道安装完成38处,包封38处。支架共计约12000套,完成10300套立柱焊接,角钢支架开始安装。



04 安全生产工作

        11月27日,潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司出动9个检查组共27人,排查晶科项目生活区、标注配套产业园项目、学府园区楼宇、孵化基地1-5#楼、原水工程梁家庄段、辛村段、锦波生物屋顶、晶科项目单晶车间及切片车间、220kV变电站等项目,发现一般隐患16项,未发现重大隐患。
