汾飞集团重点项目进展 - 12.1
发稿时间: 2023-12-01 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        12月1日,潇河发展公司会同晋云筑公司在晶科项目现场召开工作例会,会议总结了近期项目建设进展及施工过程中安全质量隐患,对近期管委会、汾飞集团、潇河发展公司安全检查发现的问题进行再检点、再安排,要求施工、监理单位高度重视检查出的隐患和问题,做到举一反三,牢固树立安全理念,压实各级安全责任,保证项目高质量、无事故、按期完工。晶科项目总承包及监理单位相关人员参加会议。


供水工程

        综改水务公司组织净水厂工程(生产区)参建单位相关人员召开项目推进会,分别听取土建单位及设备单位近期施工情况,要求做好交叉施工工作,在保证工程安全与质量的前提下,加快推进建设进度,如期完成供水工程建设任务。


02 中来项目

        项目一期验收相关的遗留问题整改已基本完成,正在推进消防检测、规划验收工作。

        项目二期2#生产车间大宗气体、废气、工艺排水等二次配正在完善,同步推进系统调试。

        新增2#动力站正在进行钢结构的防火涂料喷涂、二次结构砌筑,水罐基础钢筋绑扎基本完成。

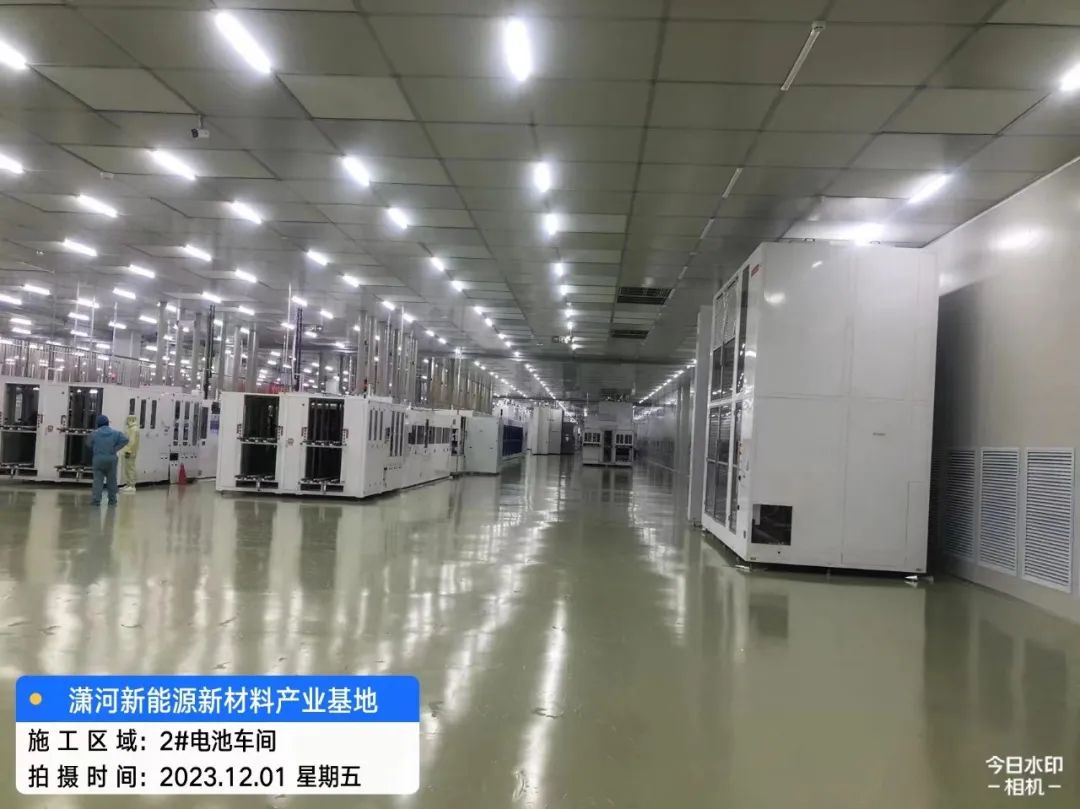

        2#生产车间工艺设备总台数453台,到场429台,安装定位完成381台。


03 小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程:桥架安装完成870米。

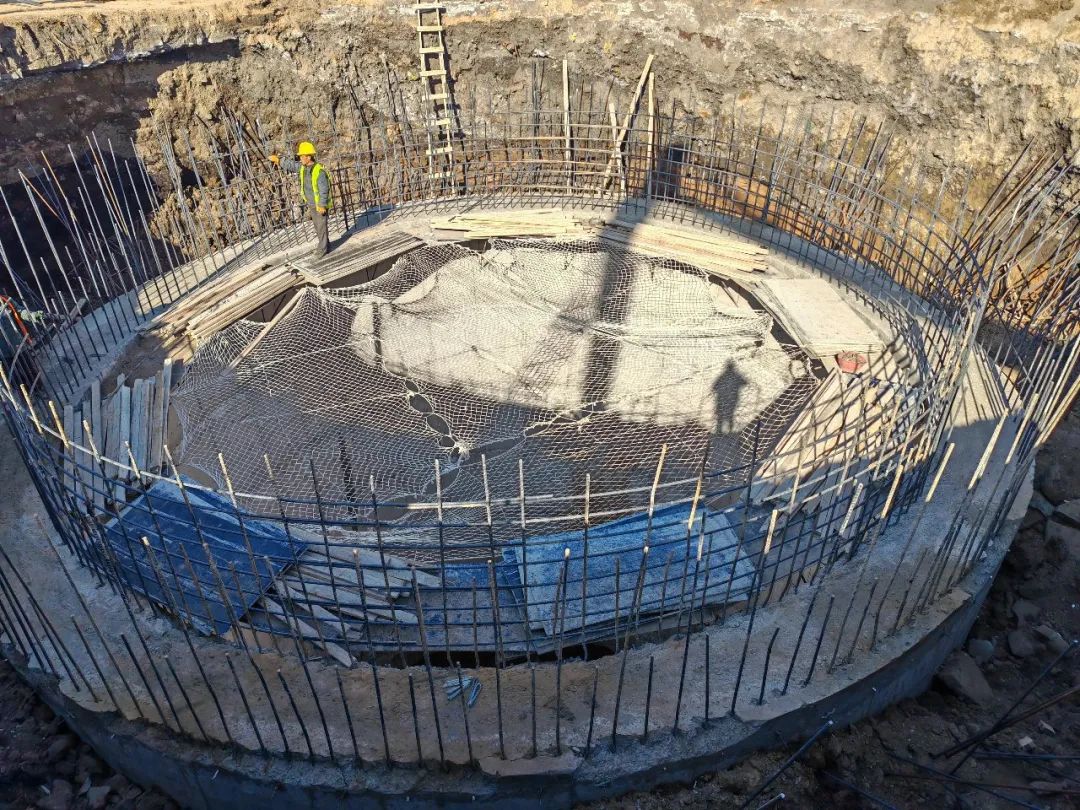

        太榆退水渠处西侧沉井浇筑完成11.7米,东侧沉井浇筑完成11.1米。

        下穿太中银铁路段预计2024年1月20日完成施工。

        隧道改排管共38处,已完成。支架共计约12000套,完成11500套立柱焊接,角钢支架、奥氏体不锈钢支架开始安装。


04 安全生产工作

        12月1日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组24人,排查晶科项目废水站和动力站、潇河新能源新材料产业基地、中安创芯项目一标、孵化基地4、5号楼、新发展大厦、光储充检充电桩等16个项目,发现一般隐患18项,未发现重大隐患。安全生产部组织开展对瑞兴德公司65MW一期保税科创、锦波生物屋顶工商业分布式光伏电站施工现场、原中电科厂区进行安全检查,针对原中电科厂区杂草过多存在的消防隐患现场研究防范措施,对屋顶光伏电站高空作业应急预案、高空吊装方案、触电应急预案等不完善情况等督导责任单位按要求完成整改。
