汾飞集团重点项目进展 - 12.13
发稿时间: 2023-12-13 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

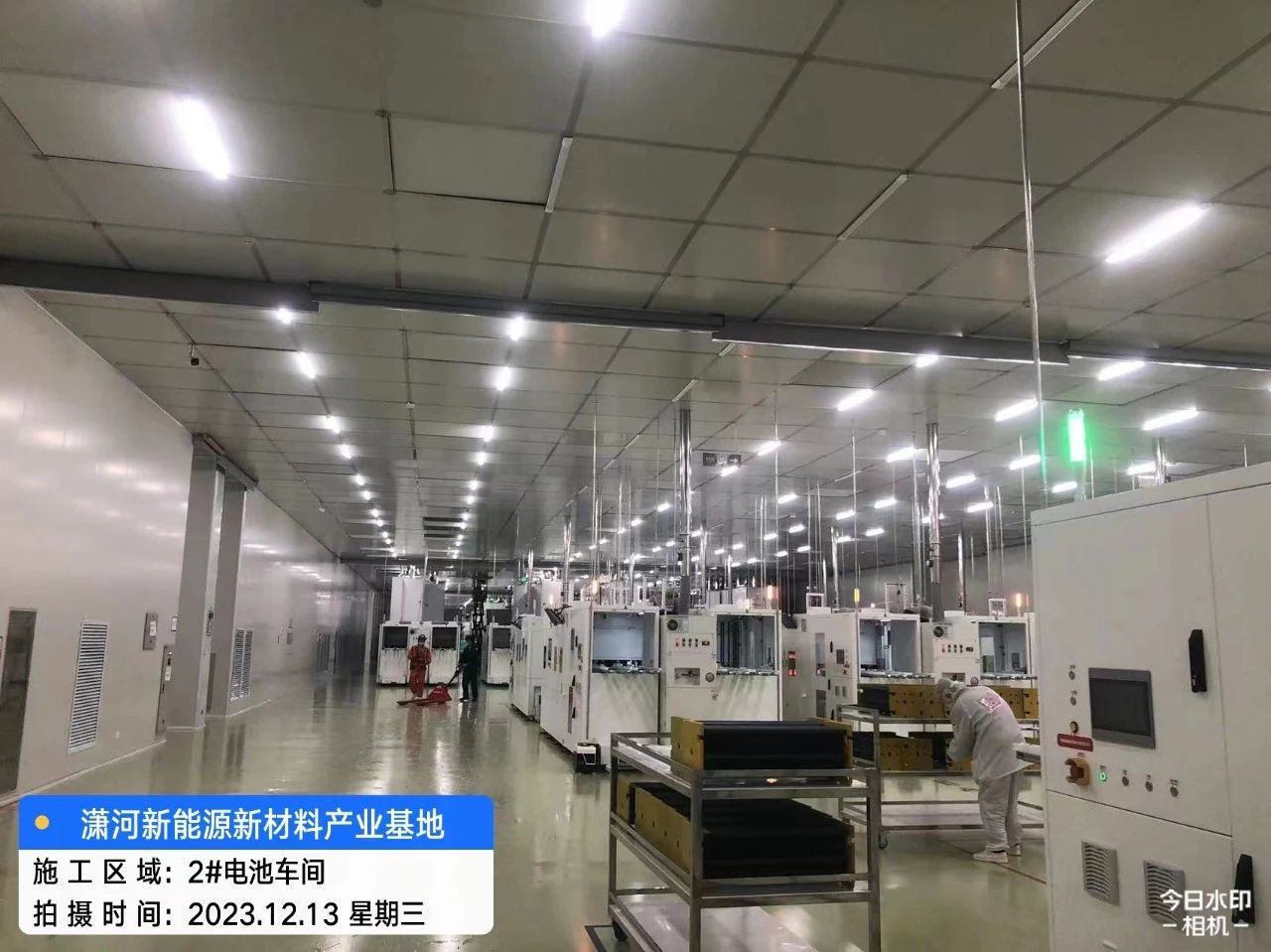

        晶科项目定制化厂房单晶车间、立体仓库钢梁钢柱吊装已全部安装完成。生活区9-10号宿舍楼已开始五层施工,1号和3号宿舍楼正在进行四层施工,2号、4-8号宿舍楼正在进行三层施工。各单位将按照施工节点任务,严把质量安全关,确保项目按期投产。

供水工程

        为保障应急供水安全运行,综改水务公司对应急供水站进行安全检查,配合太原市水务局完成应急供水取水口远传流量计改造,确保计量数据准确、可靠。


02 中来项目

        经督促,项目一期力争于2024年元月十五日完成五方主体验收。目前正在抓紧推进消防验收所涉系统联动调试工作。

        项目二期2#生产车间正在重点推进电气二次配。

        新增2#动力站正在屋面平台安装,预计可与项目二期同时完成并验收。

        2#生产车间工艺设备总台数445台,到场442台,安装定位完成432台,主设备已全部进场,剩余辅助设备将于本月全部进场。




03 小牛线西延(人民路—滨河东路)

电力管沟项目

        1、隧道内安装工程:桥架安装完成3070米,穿线管完成5770米,防爆灯安装280个。

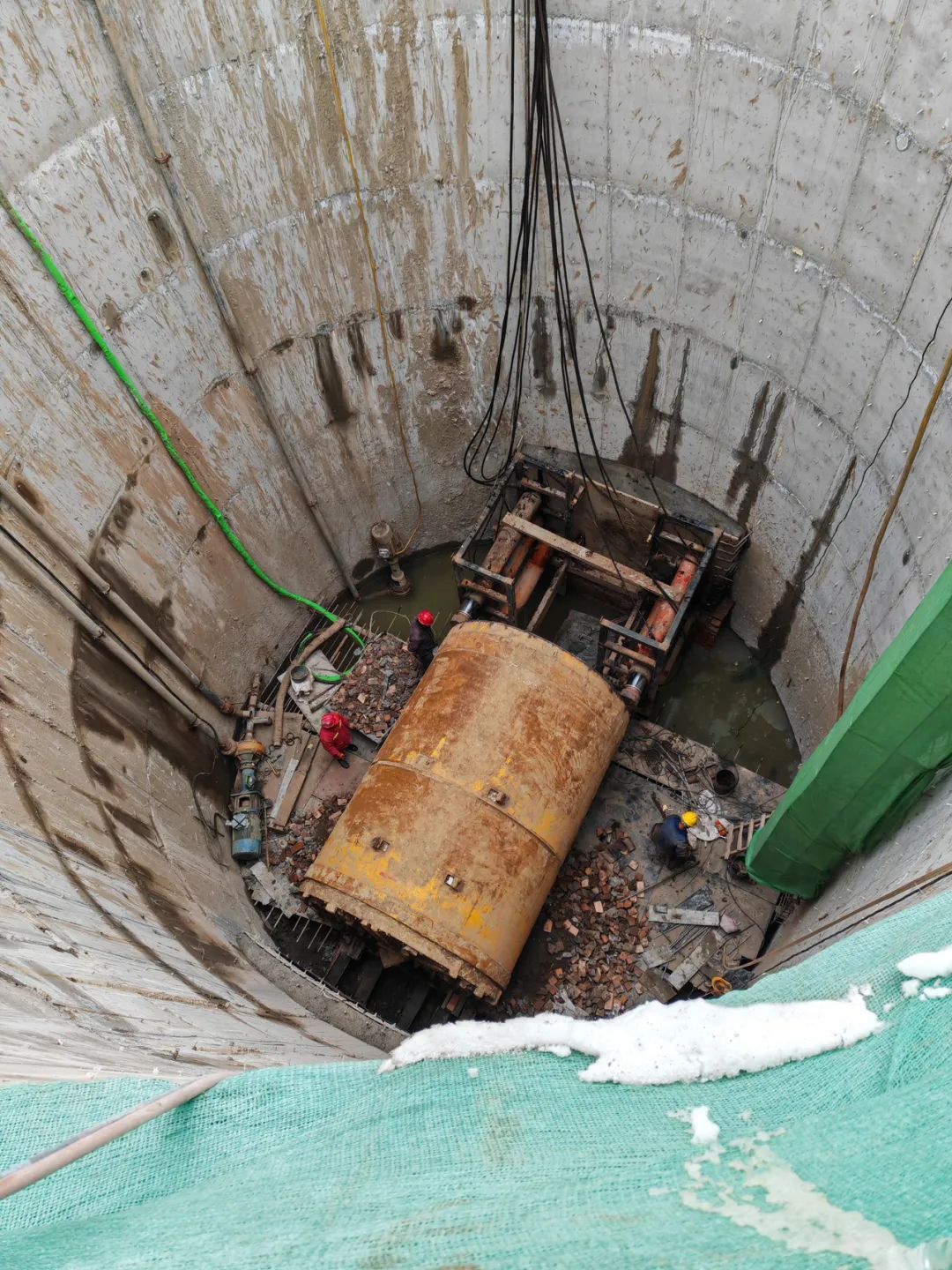

        2、太榆退水渠处东西侧沉井已完成,准备顶管施工。
        3、下穿太中银铁路段东侧沉井打桩完成,西侧沉井打桩完成50根。

        4、隧道改排管共38处,已全部完成。支架共计约12000套,完成11500套立柱焊接,角钢支架、奥氏体不锈钢支架开始安装。

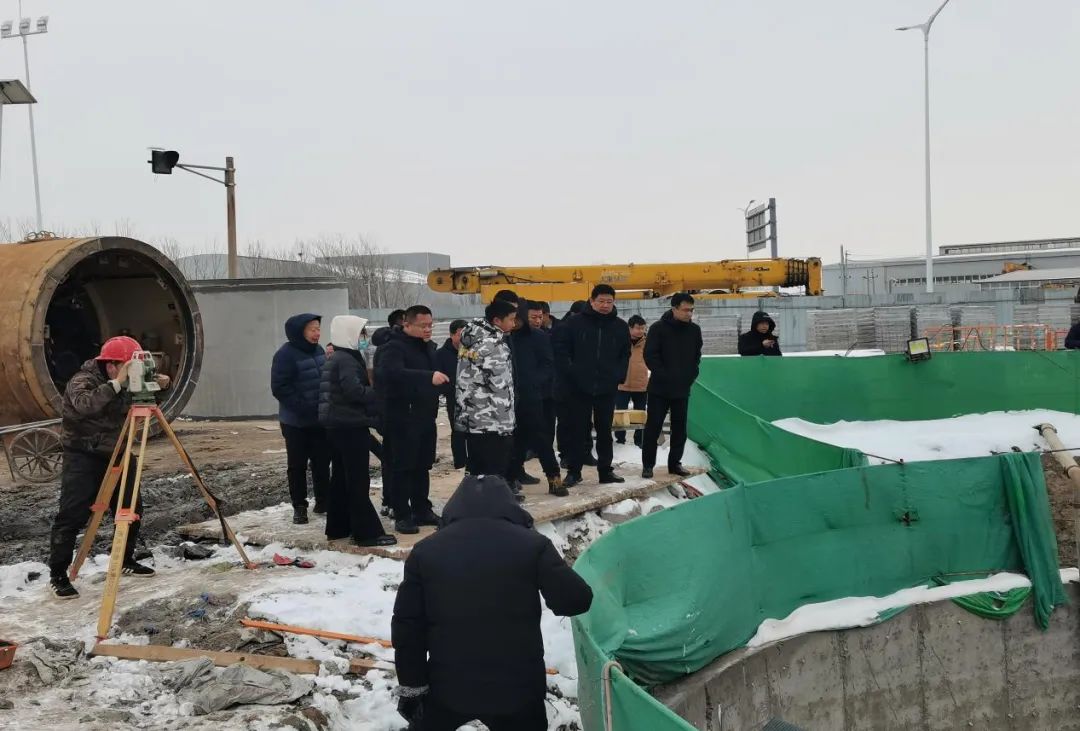

04 安全生产工作

        12月13日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组25人,排查晶科项目单晶车间和动力站、小牛线西延电力管沟项目、孵化基地1-5#楼、中电科厂房等11个项目,发现一般隐患1项,未发现重大隐患。
