汾飞集团重点项目进展 - 11.10
发稿时间: 2023-11-10 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        11月10日,潇河发展公司工程部在晶科项目现场召开项目周例会,会议对施工进度、质量安全、文明施工等事项进行检查督导。会议强调,要持续强化项目安全管理,重视安全体系建设,合力筑牢施工安全防护堤坝,同时进一步引导文明施工,积极开展工地文明施工检查,有效遏制建筑工地扬尘污染、影响周边环境等违法违规行为。晋云筑公司、施工单位、监理单位参加会议。


供水工程

        为加快原水管线施工进度,小店区北格镇领导组织协调南蒲村原水管线施工进场工作。综改水务公司、施工单位参加。


02 中来项目

        项目一期销项整改基本完成,水资源处理中心水池正在进行池壁保温工作,PCW漏水堵漏施工,收集资料准备进行各项验收工作。

        项目二期2#生产车间即将具备首线投产的条件,目前正在进行系统调试,各类介质已送,各项二次配工作正常推进中,室外管线、室外绿化大面积完成,正在进行细部完善。

        新增2#动力站正在进行钢结构主体安装,正常推进中。

        2#生产车间工艺设备总台数453台,到场339台,安装定位完成285台。


03 小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程招标公告已发,11月21日开标。

        太榆退水渠处沉井西侧已完成93根桩(共114根),东侧沉井完成20根桩(共98根)。

        下穿太中银铁路段施工单位已进场测量放线,预计2024年1月15日完成施工。

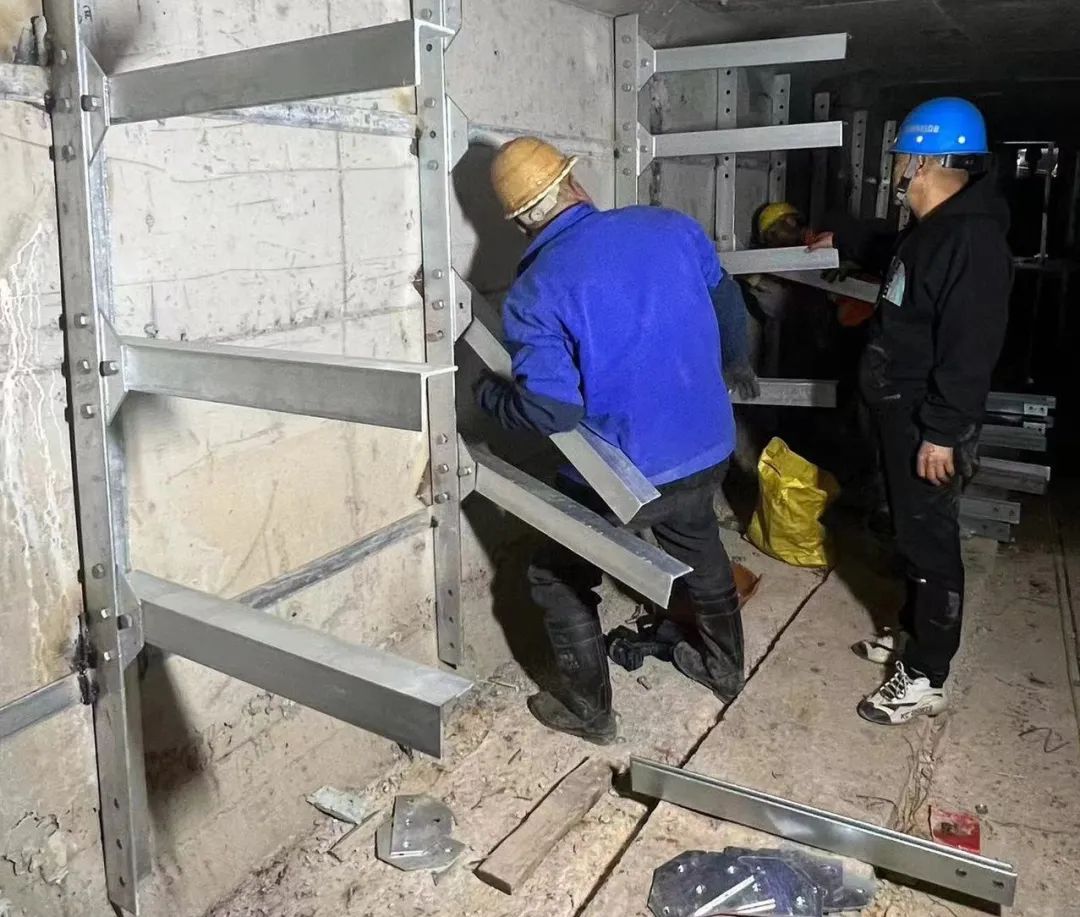

        隧道改排管共38处,目前开挖29处,管道安装完成27处,包封26处。支架共计约12000套,完成2200套立柱焊接,角钢支架开始安装。



上一篇: 汾飞集团领导赴项目现场办公
下一篇: 汾飞集团重点工作动态 - 11.10
