01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

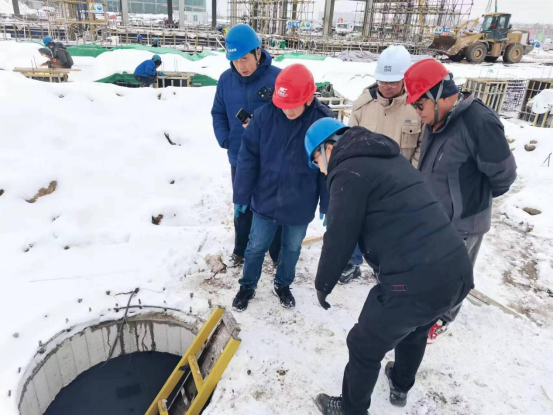

12月11日下午,为切实加强施工质量安全管理,有效防范和遏制各类施工质量安全事故发生,汾飞潇河公司相关人员赴晶科项目现场办公,重点围绕冬季施工方案、现场防冻、防滑、消防安全管理、恶劣天气下安全生产知识教育等方面进行督导。要求施工单位严格抓好预防高处坠落、降雪冰冻恶劣天气安全管理工作,进一步夯实工程建设安全质量责任。
供水工程
综改水务公司对接太原市水务局协调原水管线工程质量监督事宜。
02 中来项目
项目一期继续推进规划验收相关工作。现场重点开展PCW水箱堵漏施工。
项目二期2#生产车间二次配正常施工中,重点推进电气、废气等二次配工作。
新增2#动力站屋面平台正在安装。

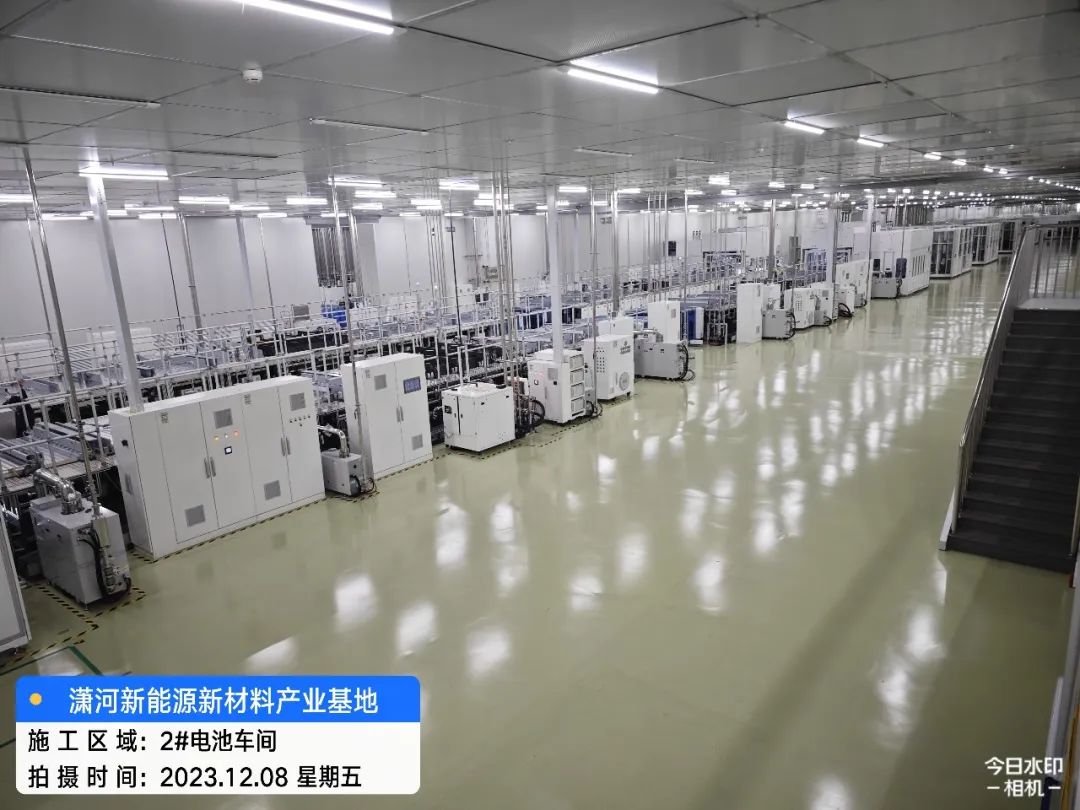

2#生产车间工艺设备总台数445台,到场442台,安装定位完成432台,主设备已全部进场,剩余辅助设备将于12月份全部进场。
03 小牛线西延(人民路—滨河东路)
电力管沟项目
隧道内安装工程:桥架安装完成2520米,穿线管完成4070米。

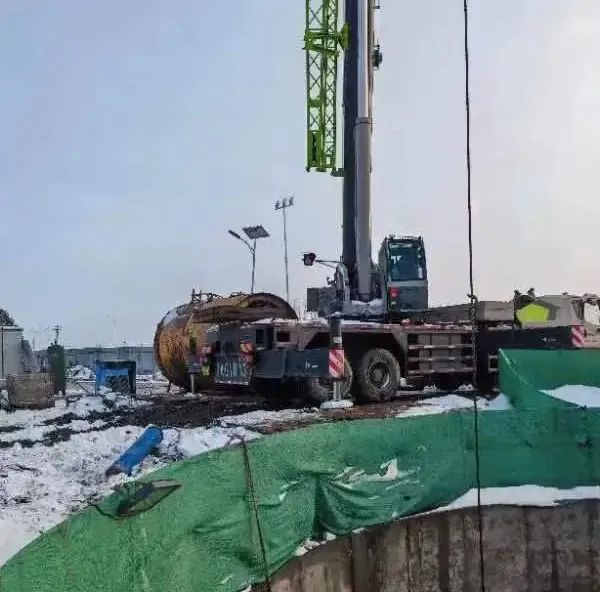

太榆退水渠处东西侧沉井已完成,准备顶管施工。
下穿太中银铁路段东侧沉井完成。
隧道改排管共38处,已全部完成。支架共计约12000套,完成11500套立柱焊接,角钢支架、奥氏体不锈钢支架开始安装。
04 安全生产工作
12月11日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组29人,排查晶科项目生产区、江铃产业园、梧桐大厦、金能移动充电站等16个项目,发现一般隐患5项,未发现重大隐患。
