汾飞集团重点项目进展 - 12.18
发稿时间: 2023-12-18 来源:山西综改 【字号:

晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

        12月18日,汾飞集团专职副书记、副董事长张忠智主持召开晶科项目全过程审计小组进点会。综改示范区管委会审计法务部副部长张红宣读了晶科项目审计方案,明确从基本程序、资金使用及工程管理等方面开展晶科项目全过程审计工作,确保项目各项工作合规性和完整性。张忠智表示,将以严肃认真的态度高度重视并全力配合审计组工作,及时提供真实完整的资料,确保审计工作进展顺利。集团领导李兴华、集团计划财务部、审计法务部、汾飞潇河公司及晋云筑公司相关负责人参加会议。


供水工程

        综改水务公司按照太原市财政局要求,报送潇河园区供水工程项目2024年专项债券提前批相关资料。

中来项目

        项目一期正在推进规划验收、消防整改及五方主体验收工作。

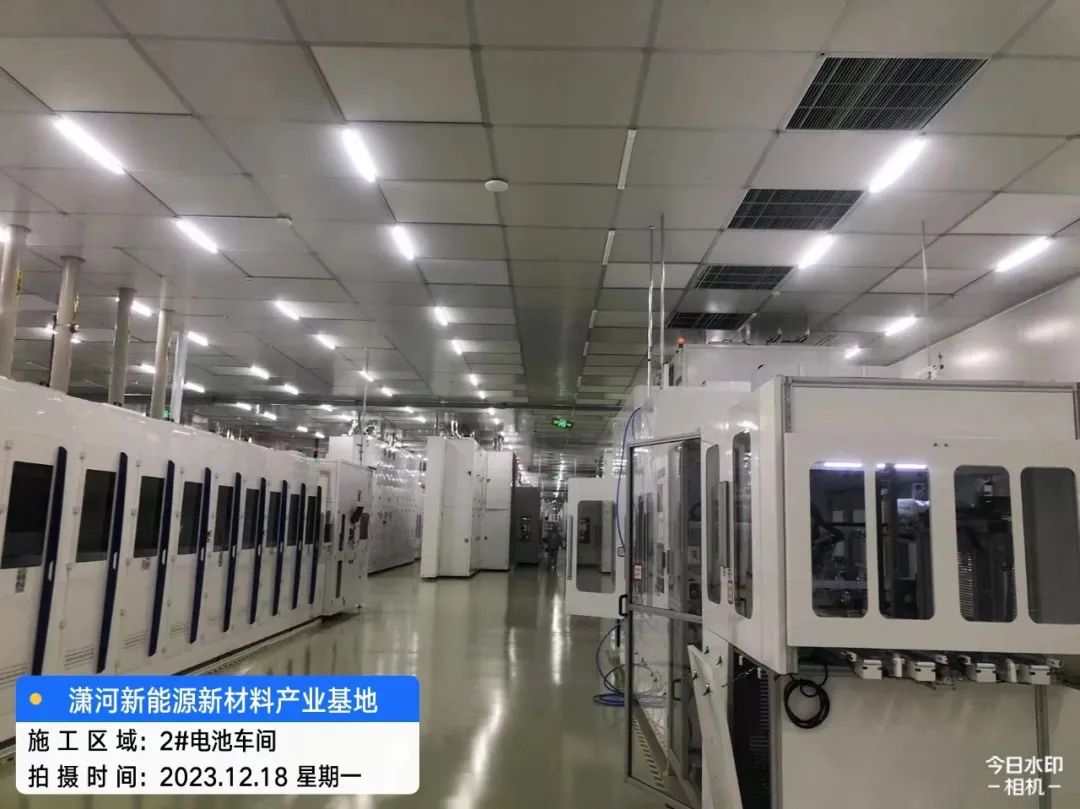

        项目二期2#生产车间二次配正常施工中,重点推进电气、废气二次配工作。

        新增2#动力站屋面平台正在安装,处理屋顶积雪,确保施工安全。

        2#生产车间工艺设备总台数445台,到场442台,安装定位完成432台,主设备已全部进场,剩余辅助设备将于12月份全部进场。


小牛线西延(人民路—滨河东路)

电力管沟项目

        隧道内安装工程:桥架安装完成4595米,穿线管完成9120米,防爆灯安装570个,照明电源线完成3800米,消防电源线完成1800米,消防控制线完成1700米。

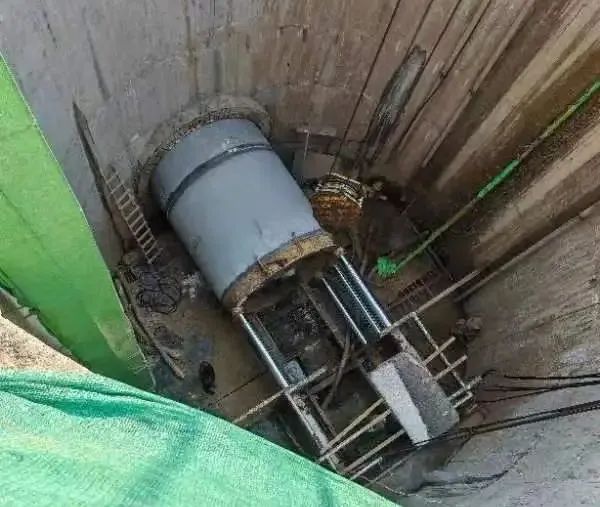

        太榆退水渠处顶管施工已完成。

        下穿太中银铁路段东西侧沉井打桩已完成。

        隧道改排管共38处,已全部完成。支架完成11500套(除太榆退水渠、铁路段外其余全部完成)。


安全生产工作

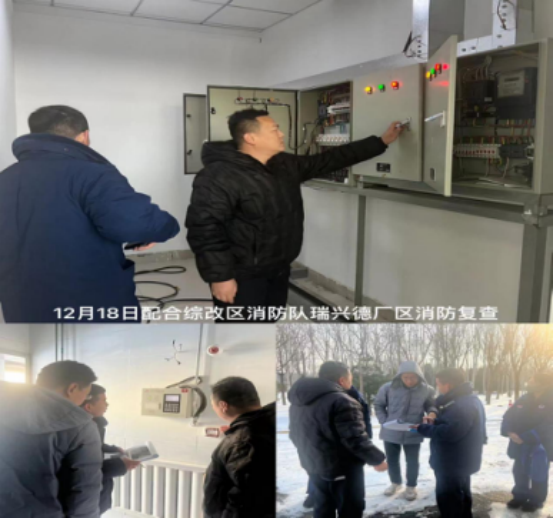

        12月18日,汾飞潇河发展、综改建投、成果转化、公用服务、综改水务、晋云筑等公司共出动9个检查组29人,排查晶科项目生产区、潇河新能源新材料产业基地、唐槐智慧环卫指挥中心、原中电科厂区等12个项目,发现一般隐患7项,未发现重大隐患。
